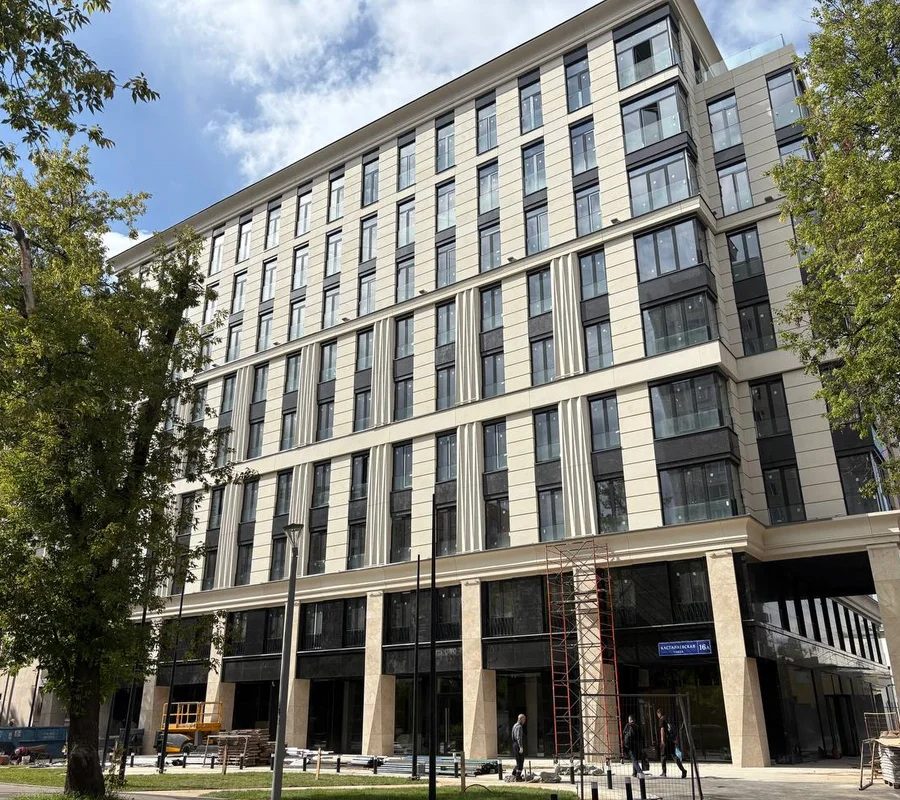

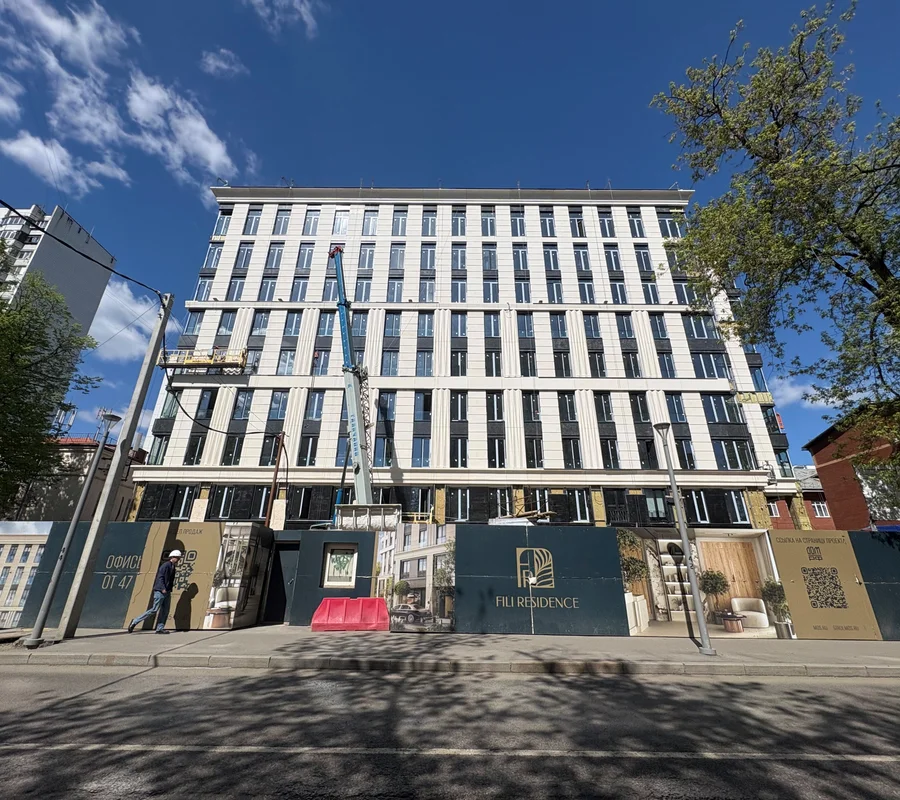

ДДУ, эскроу-счета, возврат НДС
ввод в эксплуатацию в 1-м квартале
офисы от 47 м2
до делового квартала Москва-Сити
до метро Багратионовская
до Садового кольца

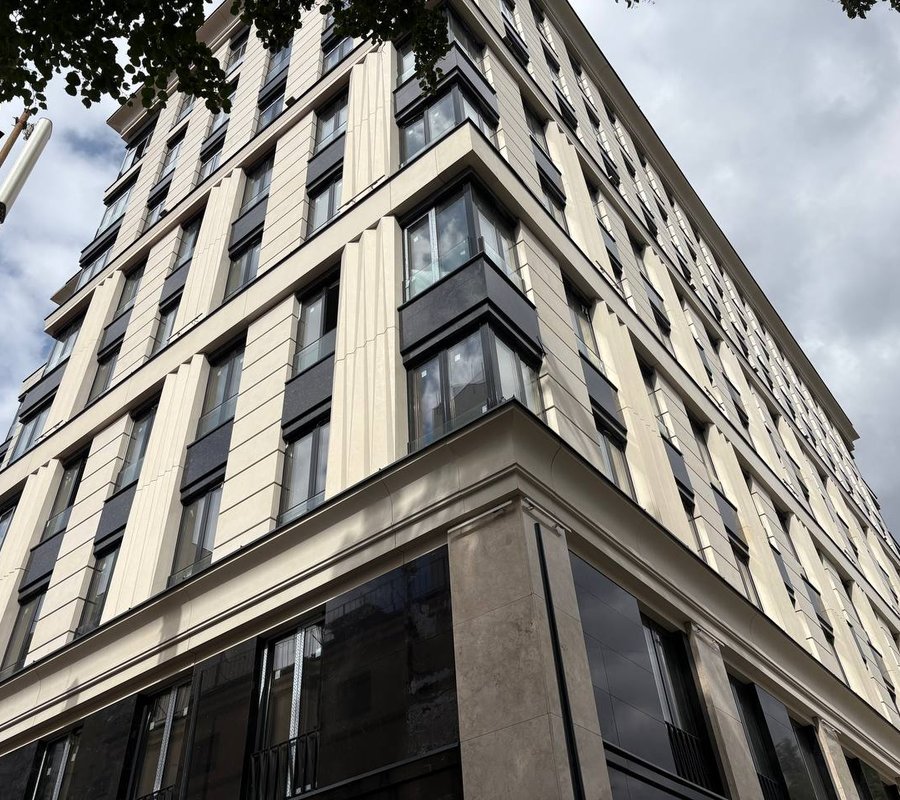

до Третьего транспортного кольца
СОВРЕМЕННАЯ КЛАССИКА
Выдержанный в классическом стиле архитектурный облик здания несомненно выделяет FILI RESIDENCE среди прочих проектов офисной Москвы и подчеркивает высокий статус резидентов и гостей. Слэбы натурального гранита, рельефные фибробетонные панели, стилизованные под юрский мрамор, алюминиевый профиль витражей – высококачественные современные материалы, призванные долговечно служить и сохранять спустя десятки лет красоту и актуальность.
КОМФОРТ И БЕЗОПАСНОСТЬ
Закрытая территория бизнес-центра, комфортный подъезд на автомобиле к парадному входу, выдающееся лобби с приватной зоной для встреч, благоустроенный внутренний двор с лаундж-зонами, ресторан авторской кухни - всё выполнено с заботой о спокойствии резидентов бизнес-центра.
ПРОСТОР И СВЕТ
Каждый лот проекта представлен с увеличенной площадью остекления, что обеспечивает прекрасную инсоляцию пространства. На верхних этажах бизнес-центра выполнено витражное остекление в пол. Для ценителей уникальных решений представлены офисы с панорамным остеклением, увеличенной высотой потолков и собственными открытыми террасами.
составляет высотность бизнес-центра FILI RESIDENCE
от 47 до 205 кв.м. с возможностью объединения офисов

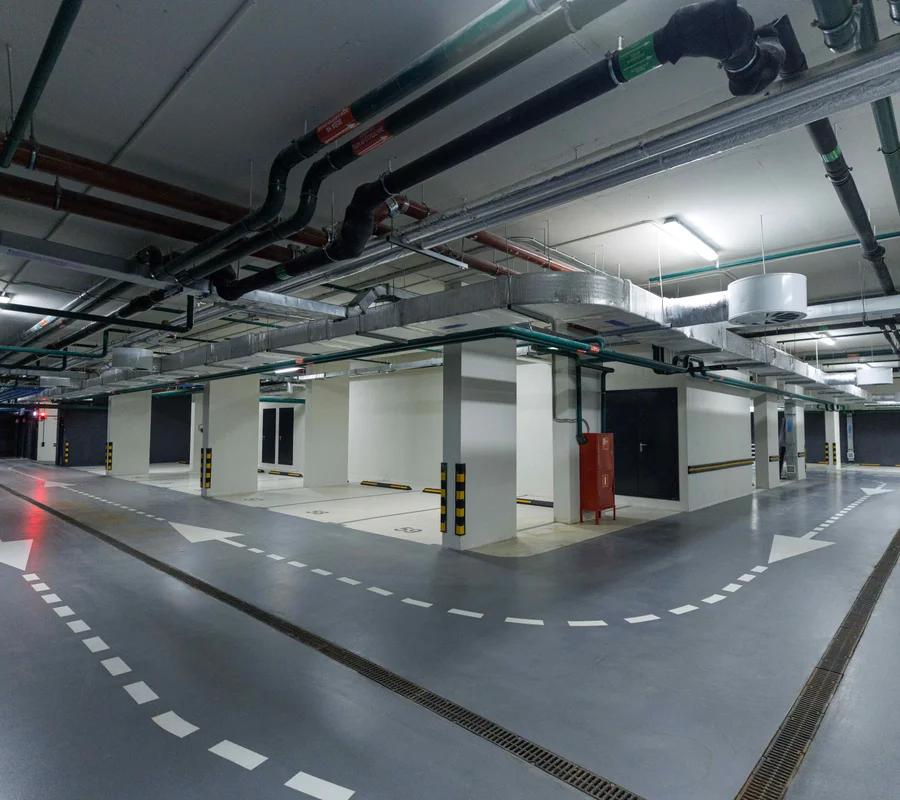

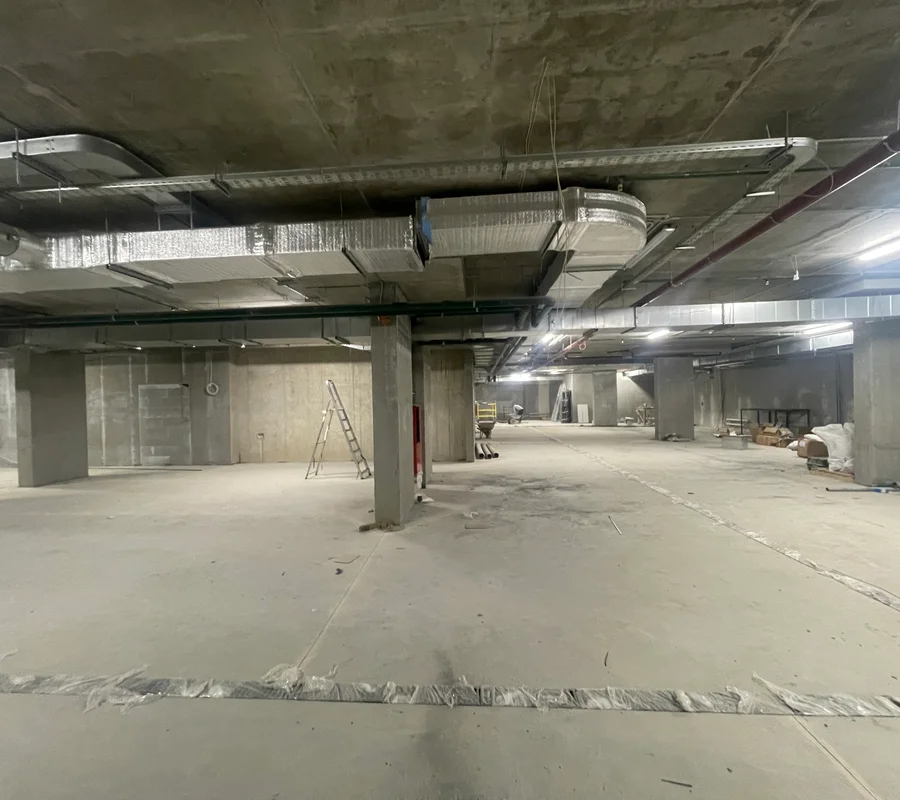

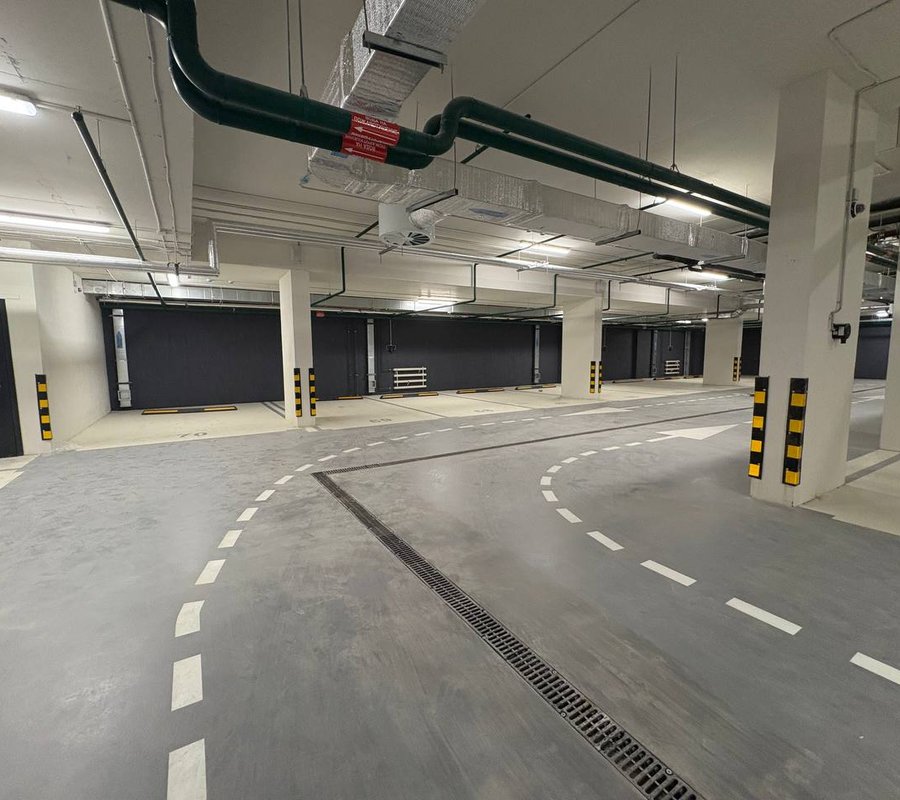

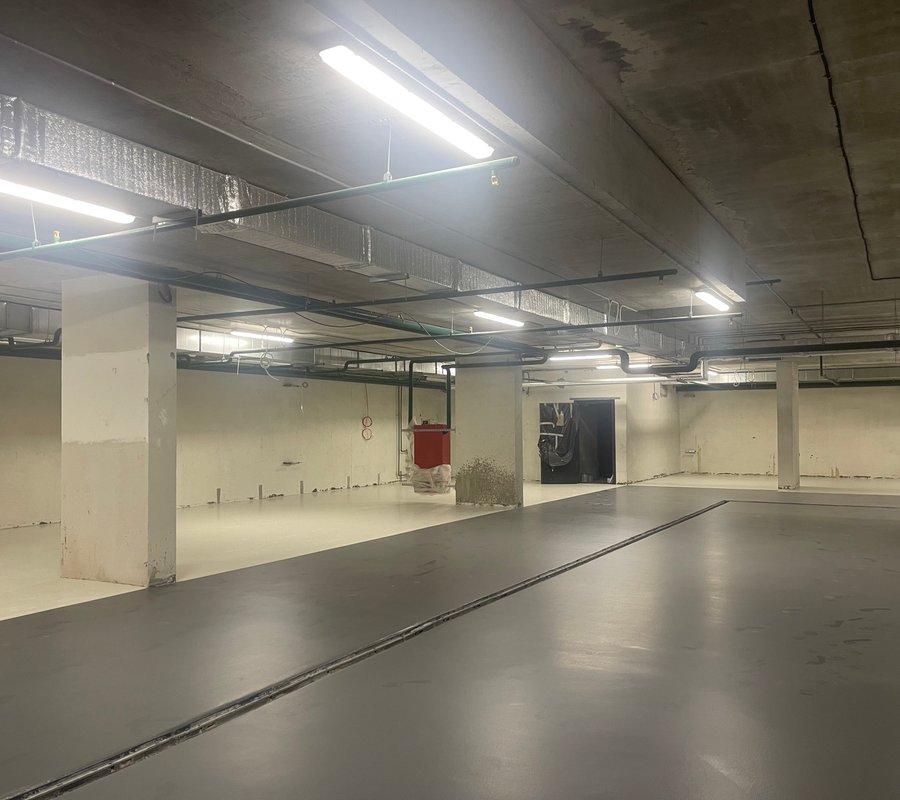

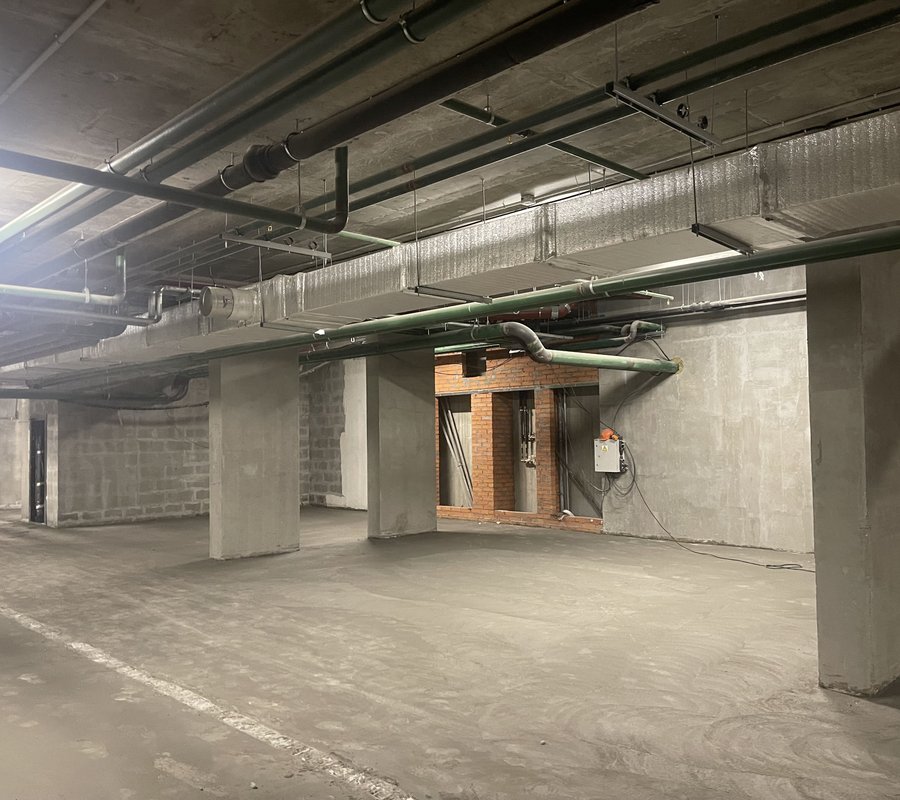

в двухуровневом подземном паркинге

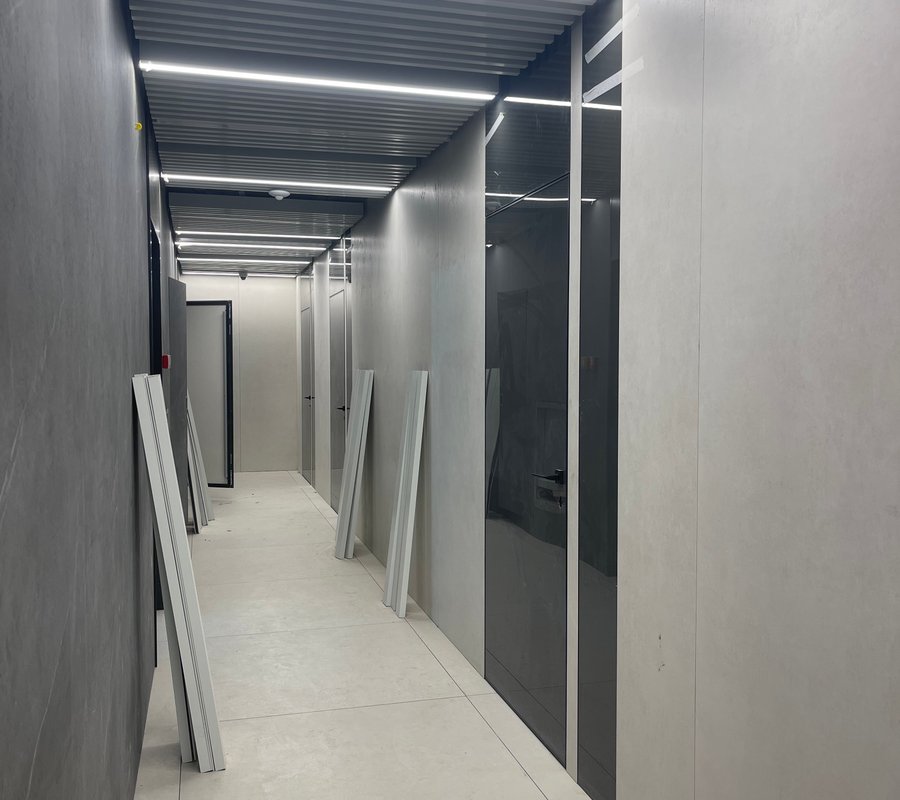

ПЛАНИРОВОЧНЫЕ РЕШЕНИЯ
Каждый офис оснащен современной VRF-системой кондиционирования, также предусмотрена возможность естественного проветривания
Быстрый, удобный и безопасный доступ в бизнес-центр для резидентов осуществляется по средствам распознавания лиц
В целях безопасности на территории и в местах общего пользования ведется круглосуточное видеонаблюдение

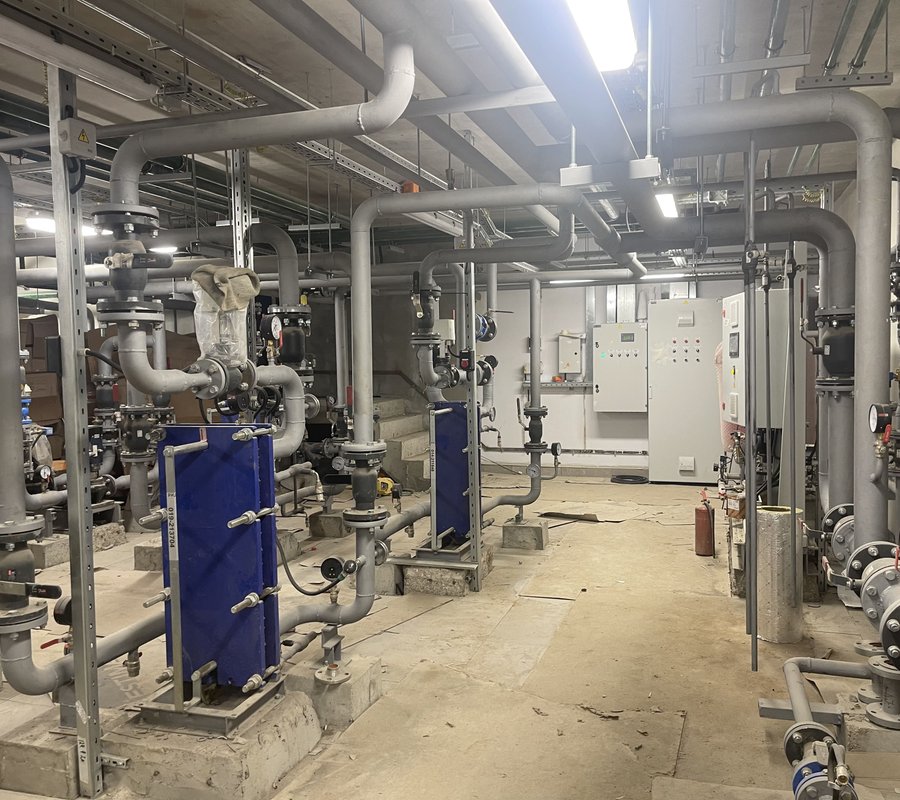

Каждый офис оборудован современными внутрипольными конвекторами с функцией принудительной конвекции
Система принудительной вентиляции помещений дополнительно оснащена фильтрами очистки воздуха

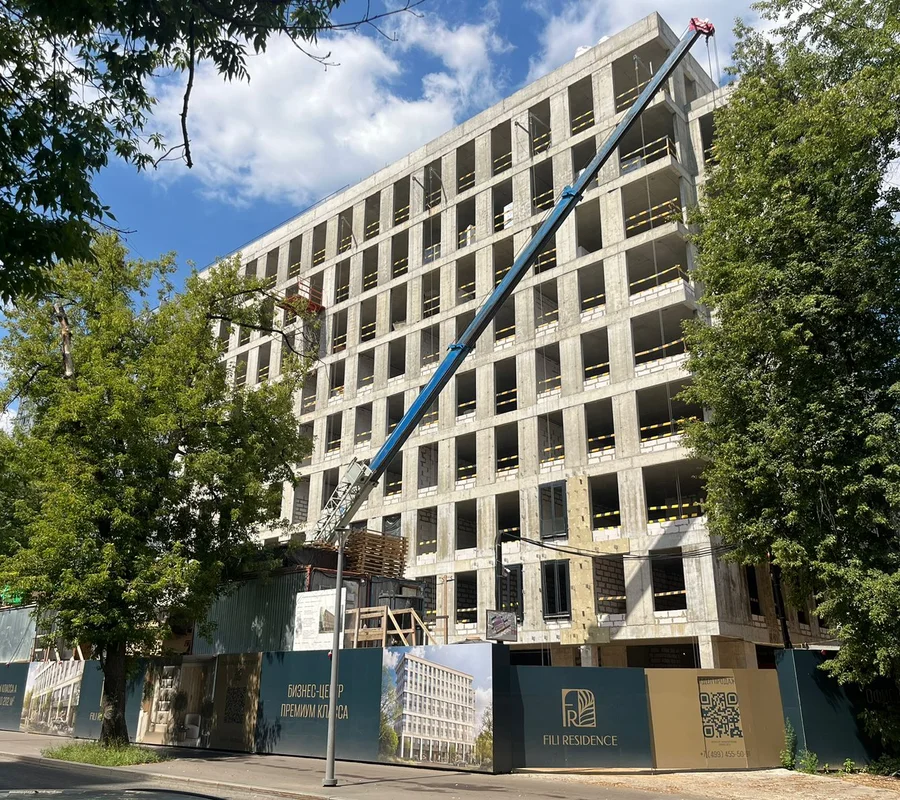

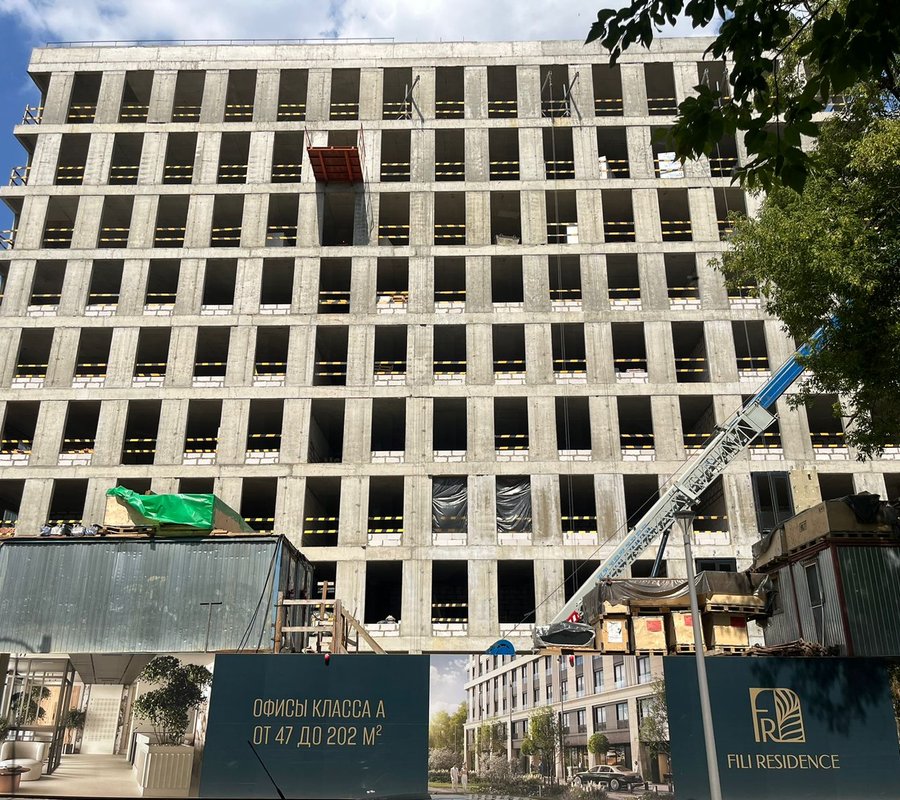

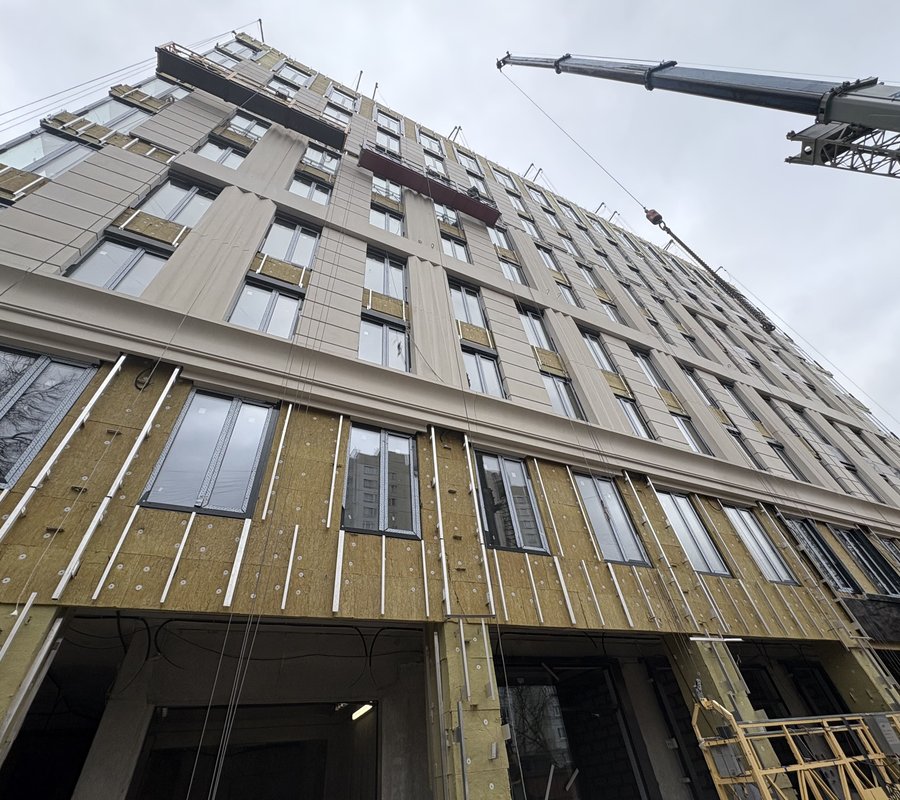

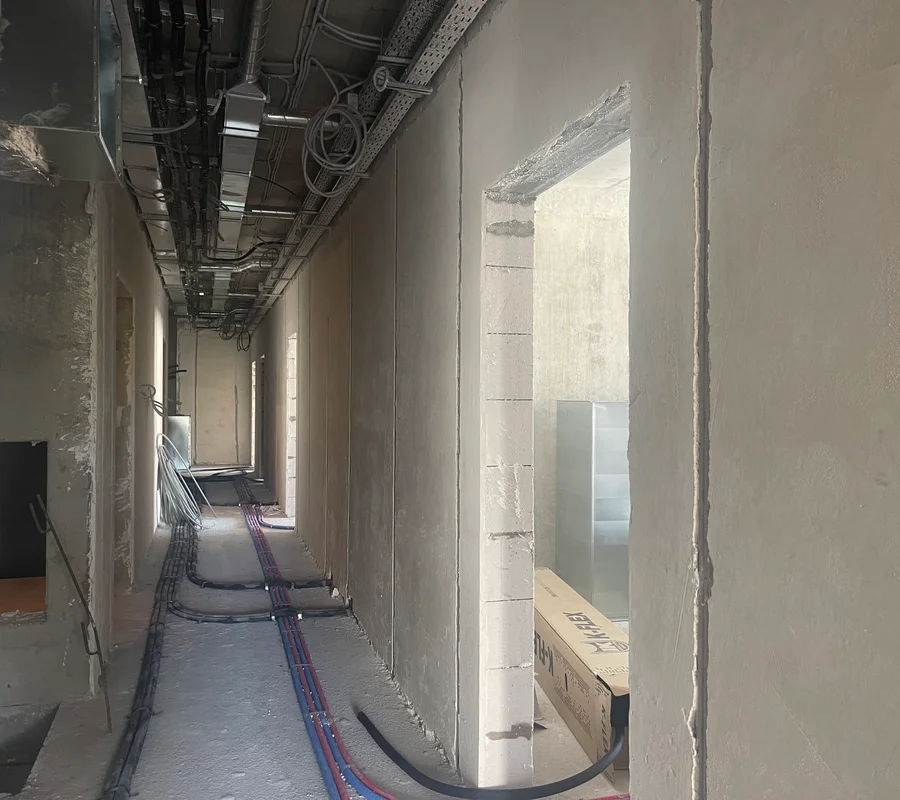

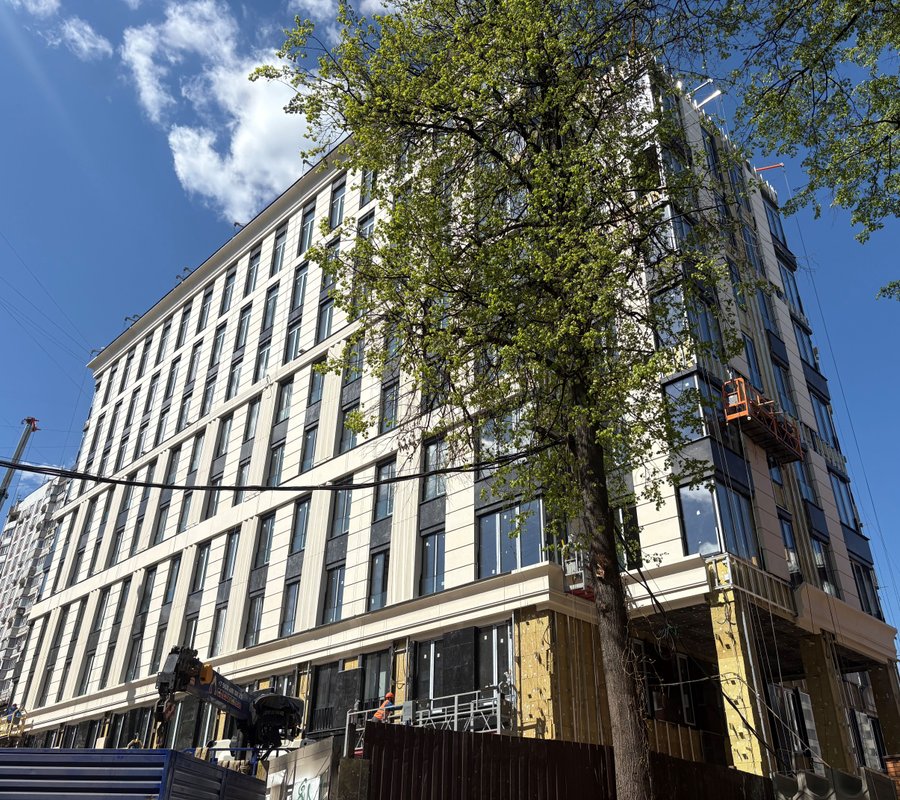

Ход строительства FILI RESIDENCE:

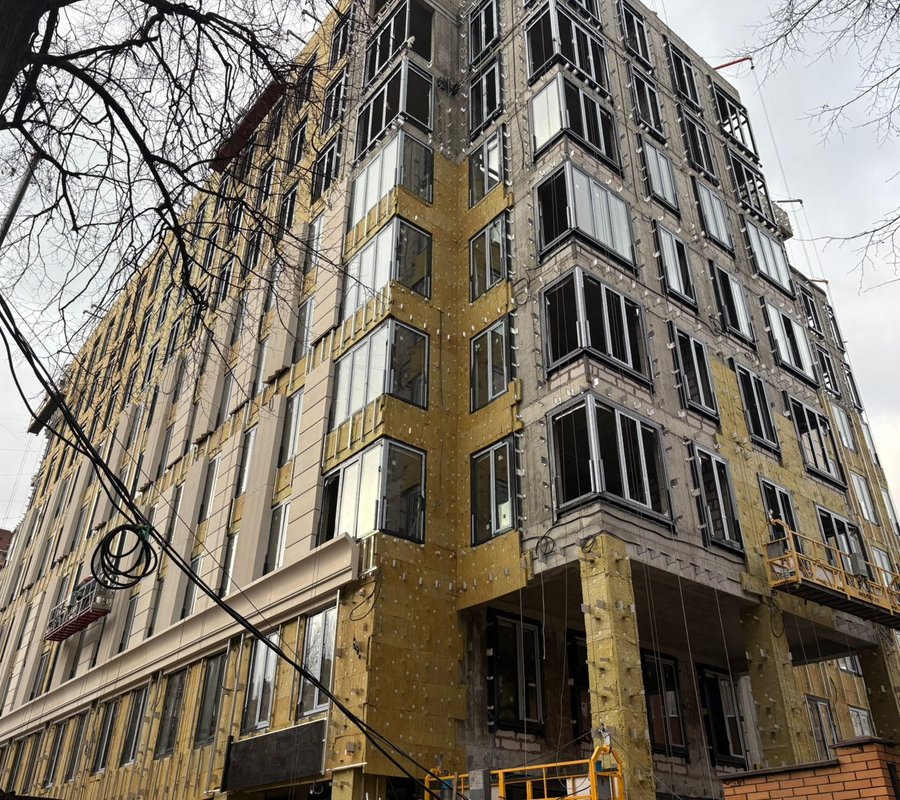

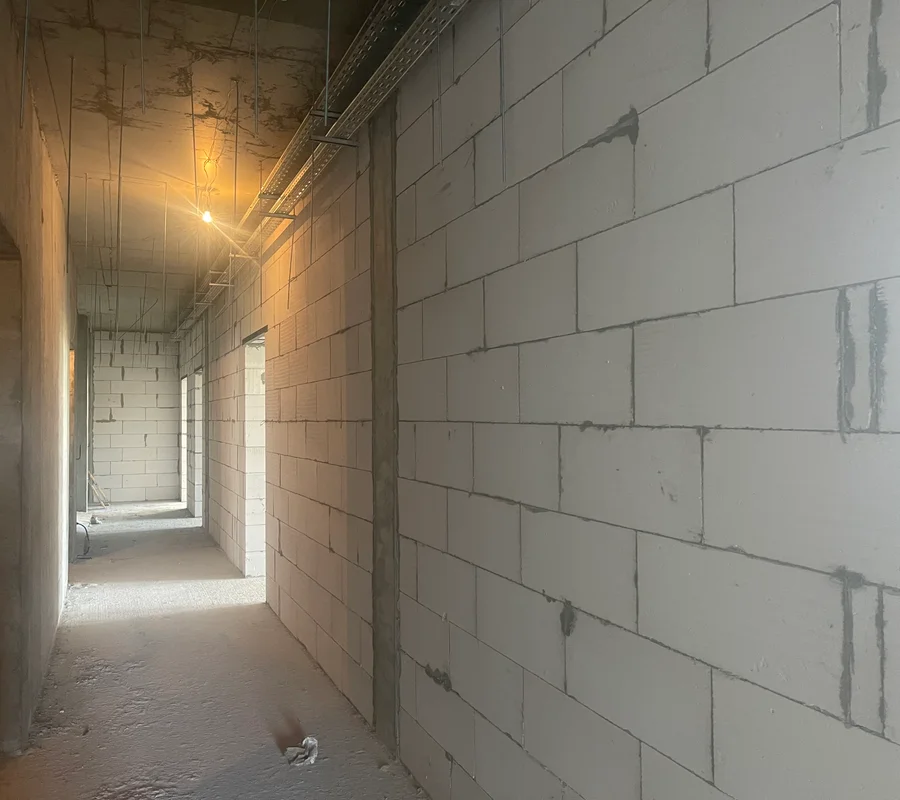

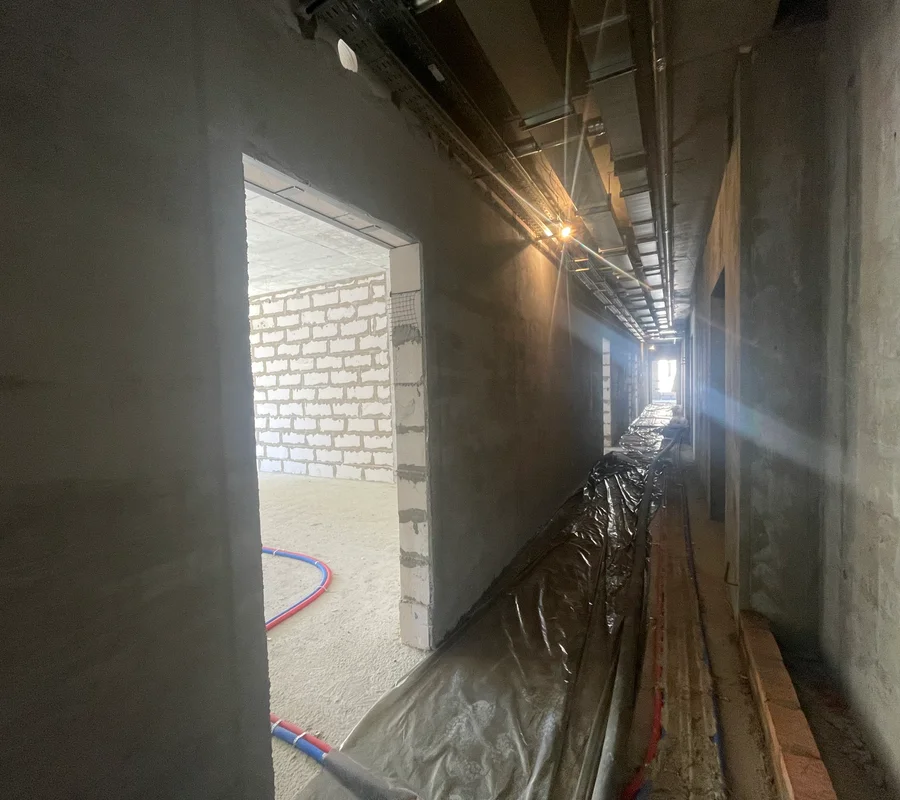

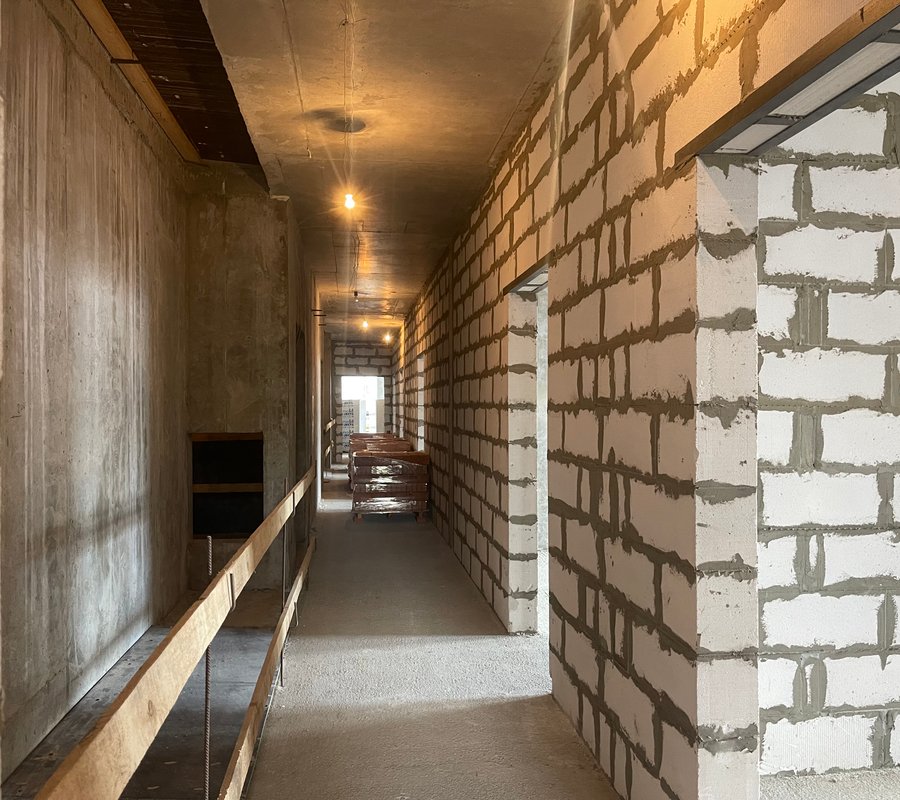

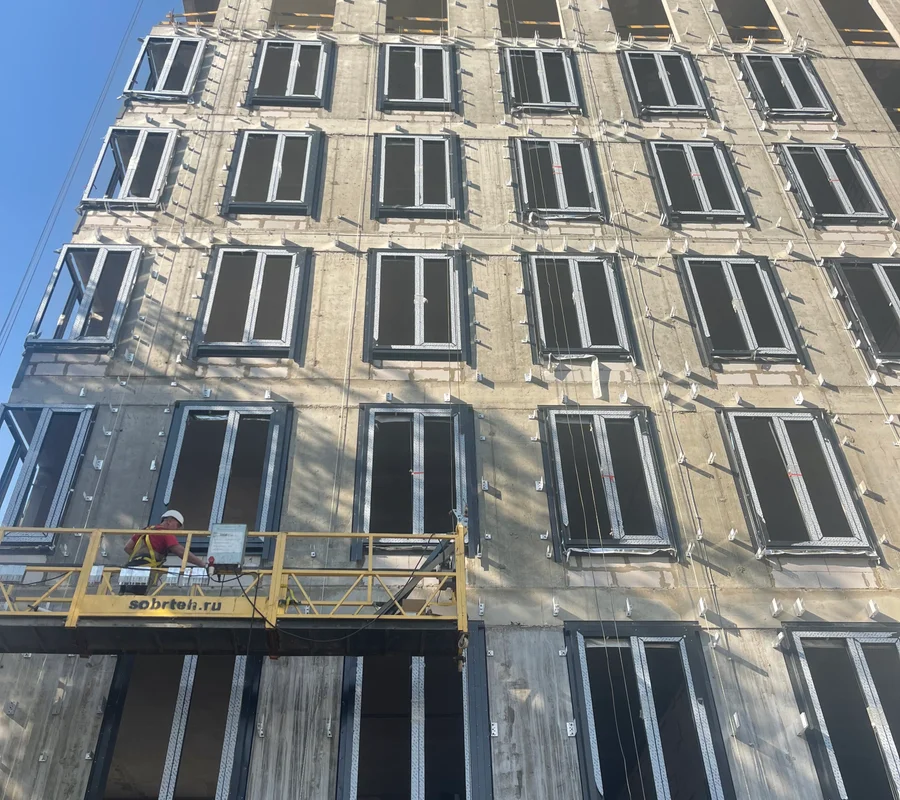

Завершены работы по кладке стен из газобетонных блоков

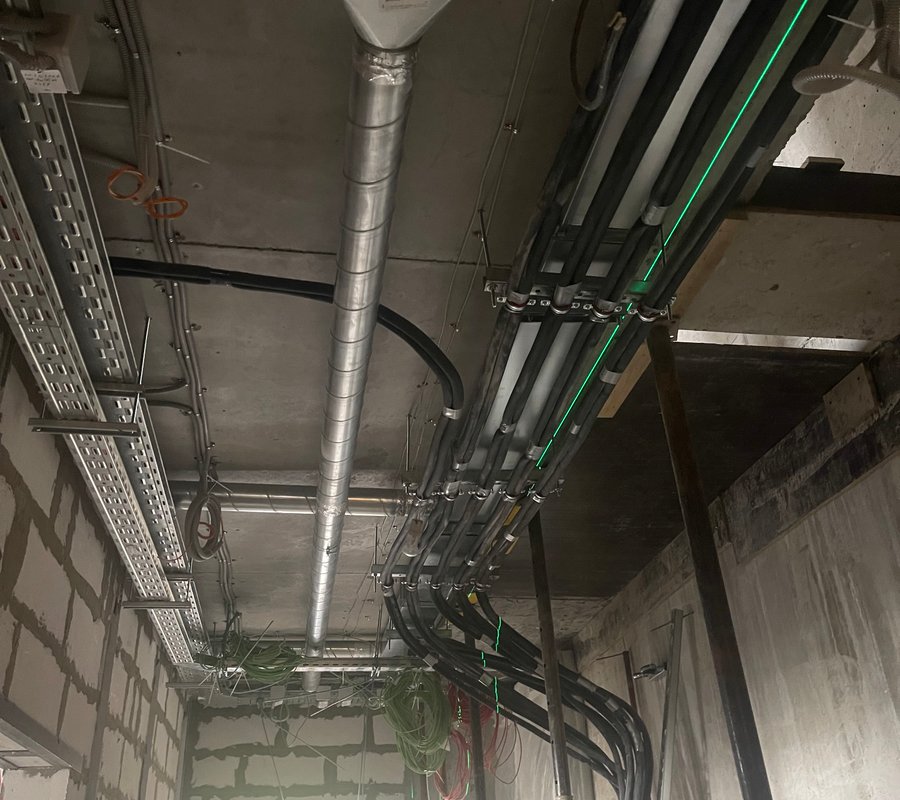

Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов

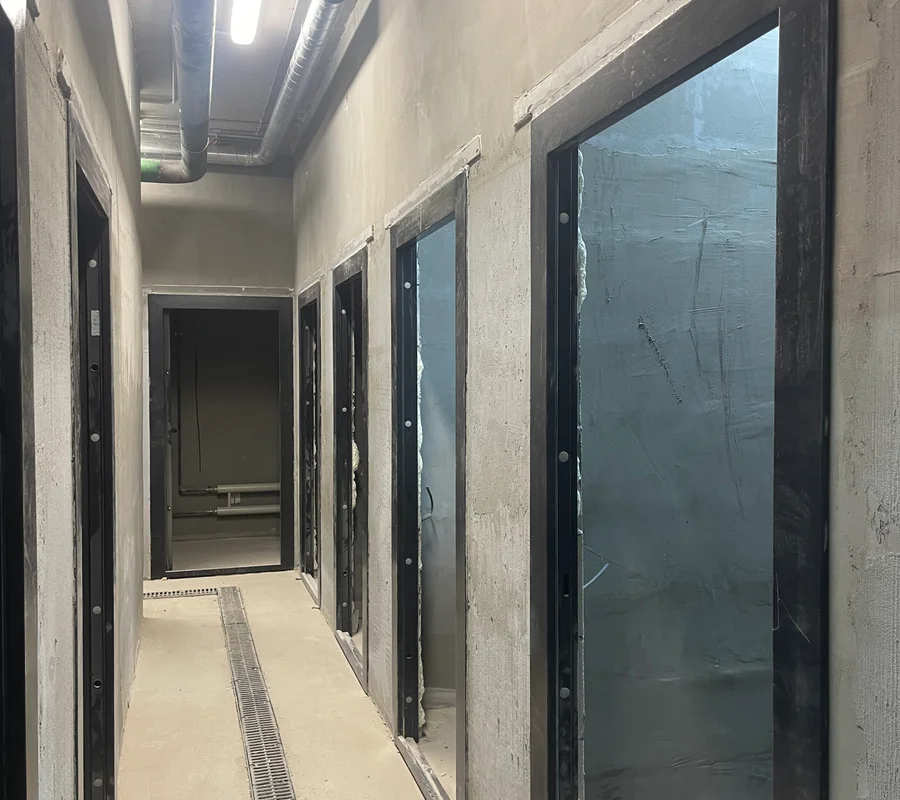

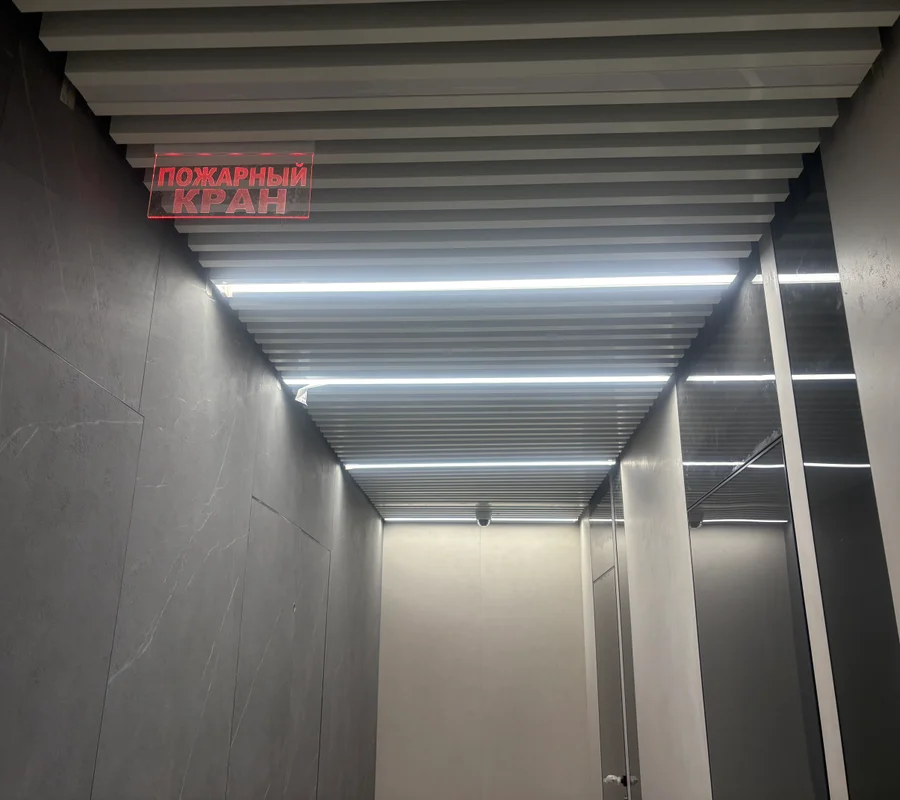

Ведутся работы по монтажу системы пожаротушения

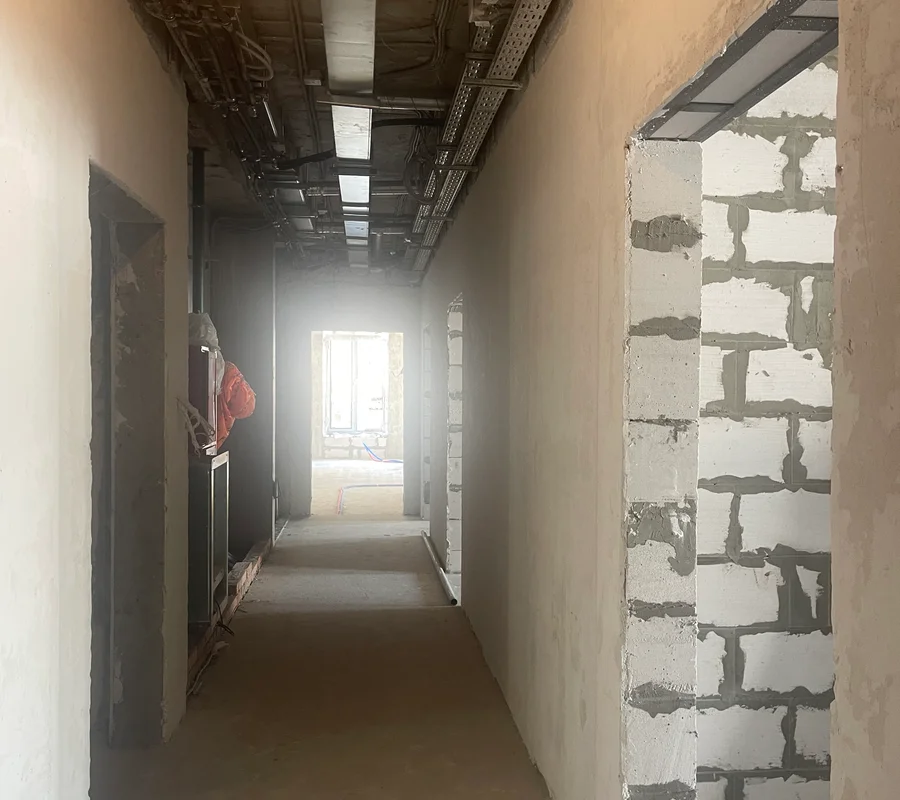

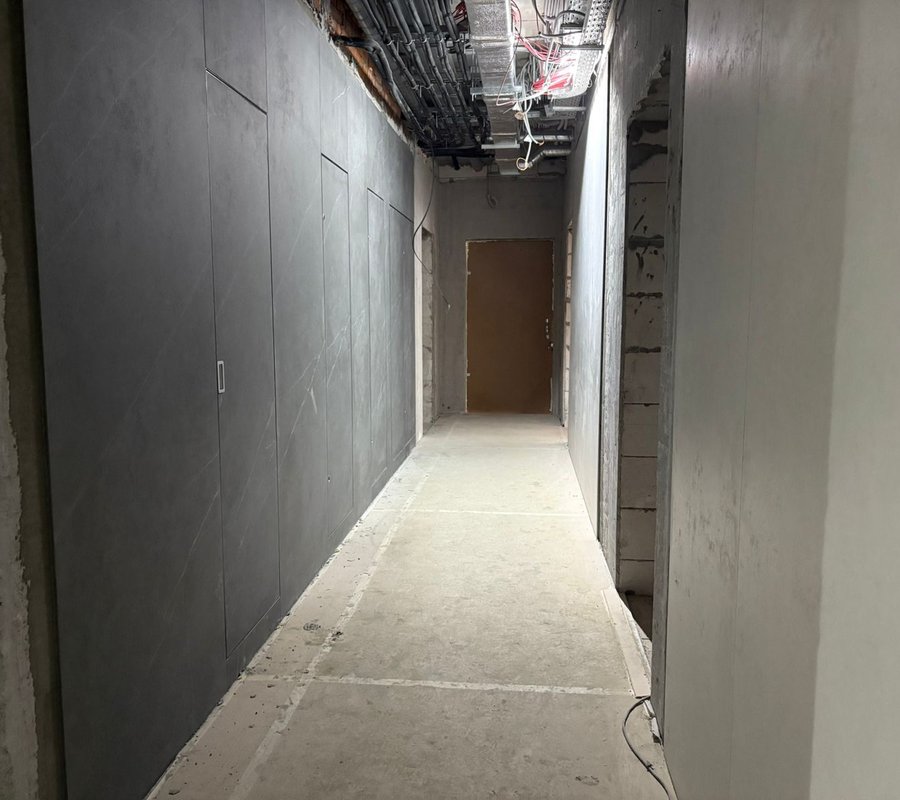

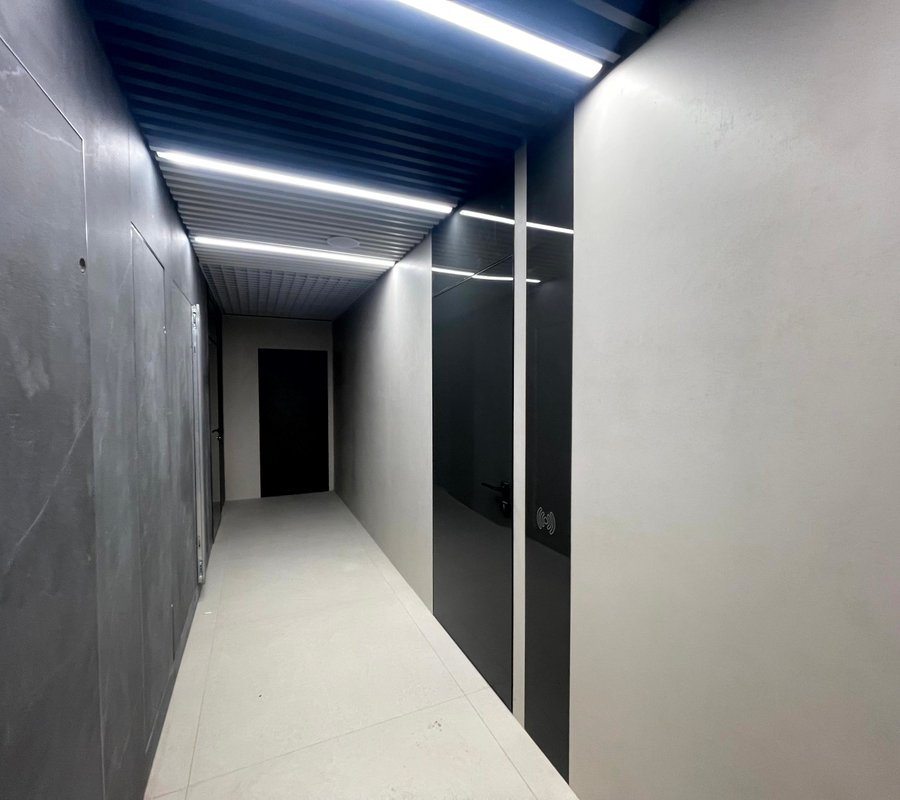

Завершена штукатурка стен и стяжка полов в МОП

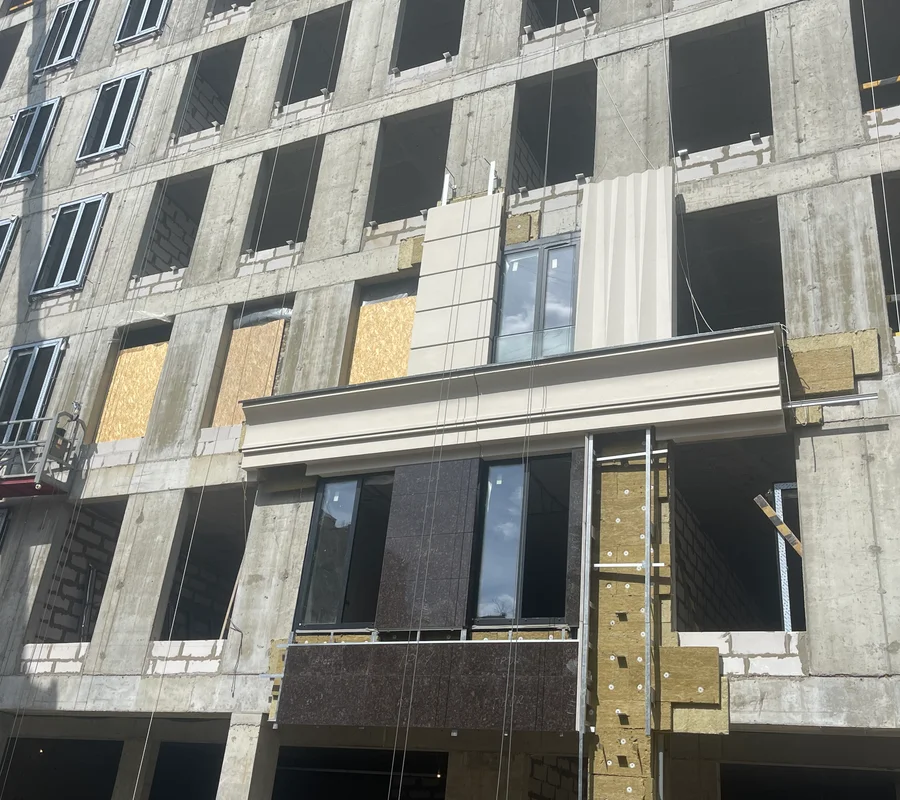

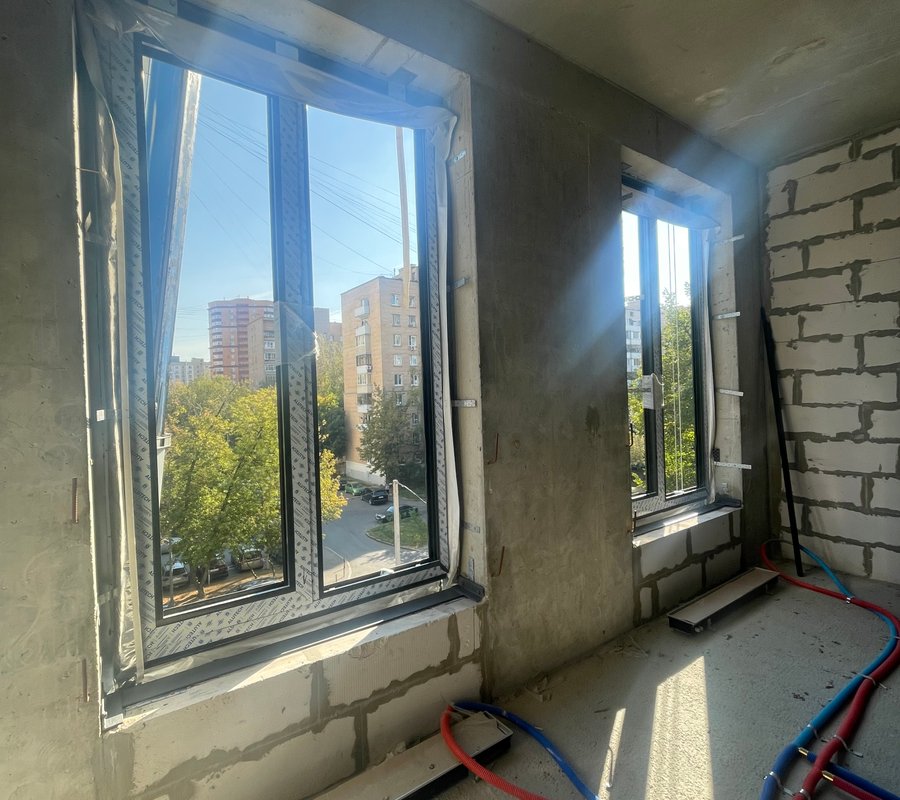

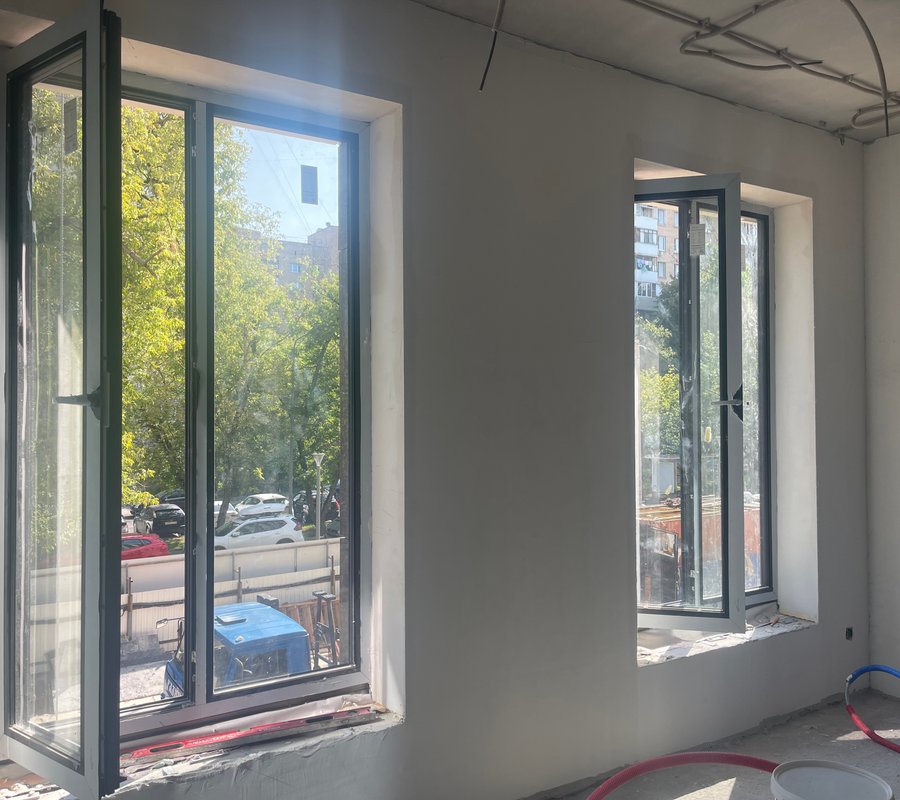

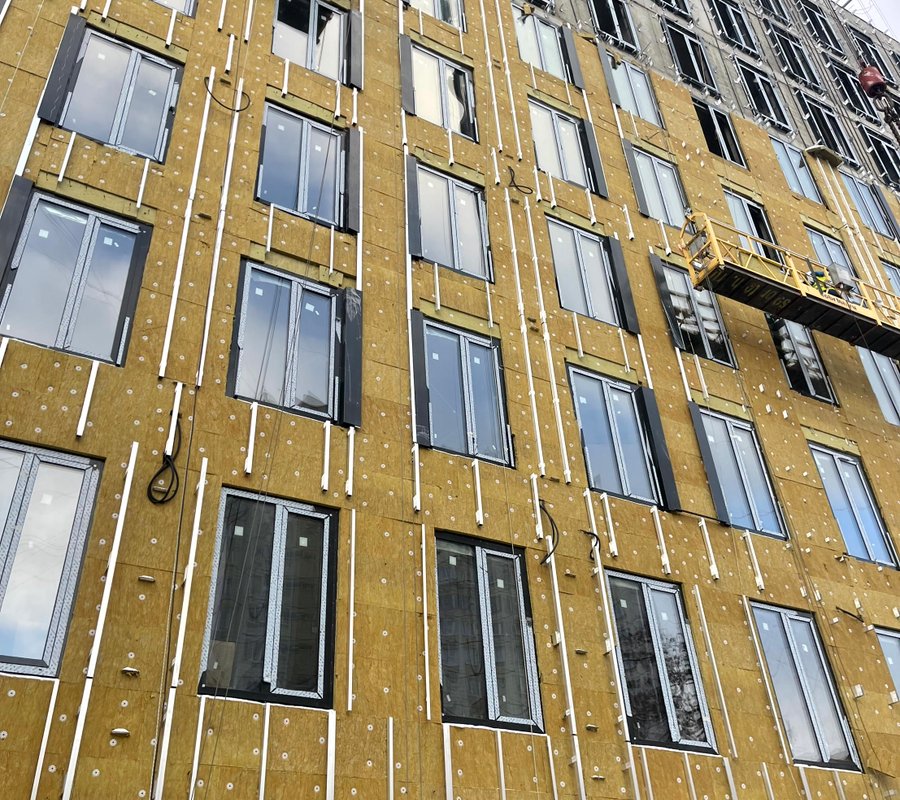

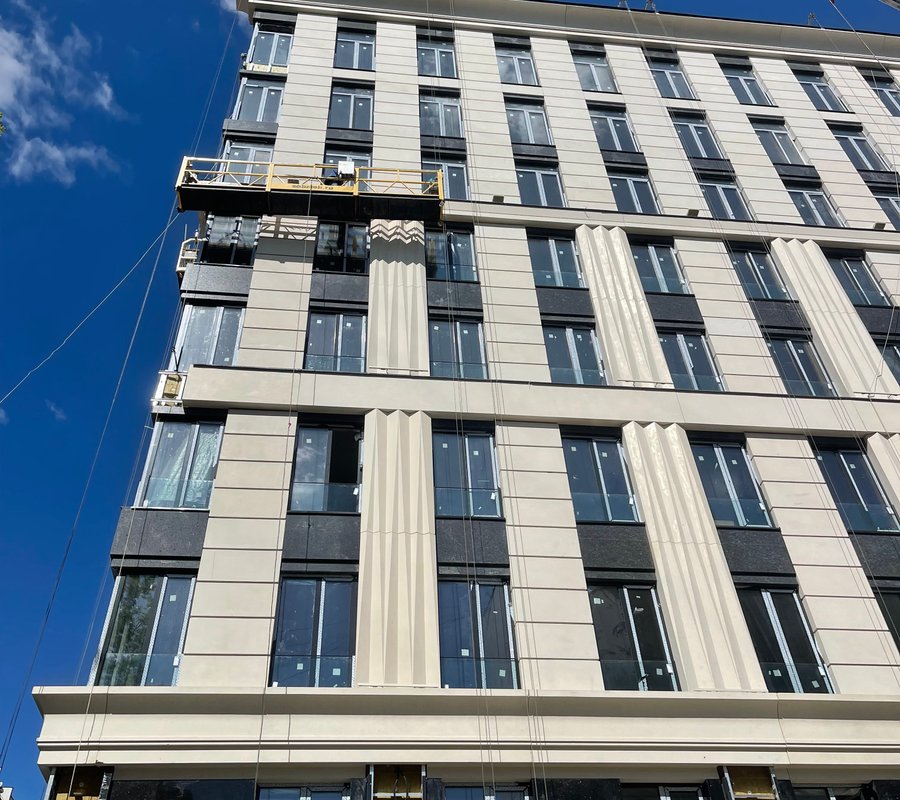

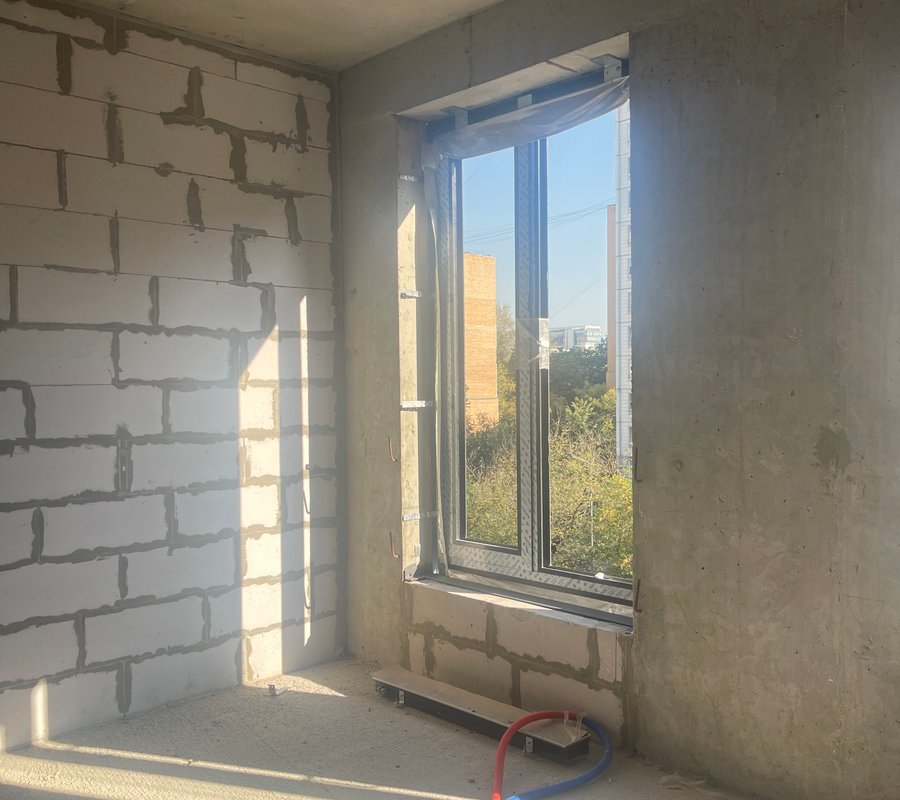

Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций
Ход строительства FILI RESIDENCE:
Завершены работы по кладке стен из газобетонных блоков
Завершен монтаж системы вентиляции и кондиционирования
Завершен монтаж отопления и установка внутрипольных конвекторов
Ведутся работы по монтажу системы пожаротушения
Завершена штукатурка стен и стяжка полов в МОП
Ведется монтаж алюминиевых оконных конструкций

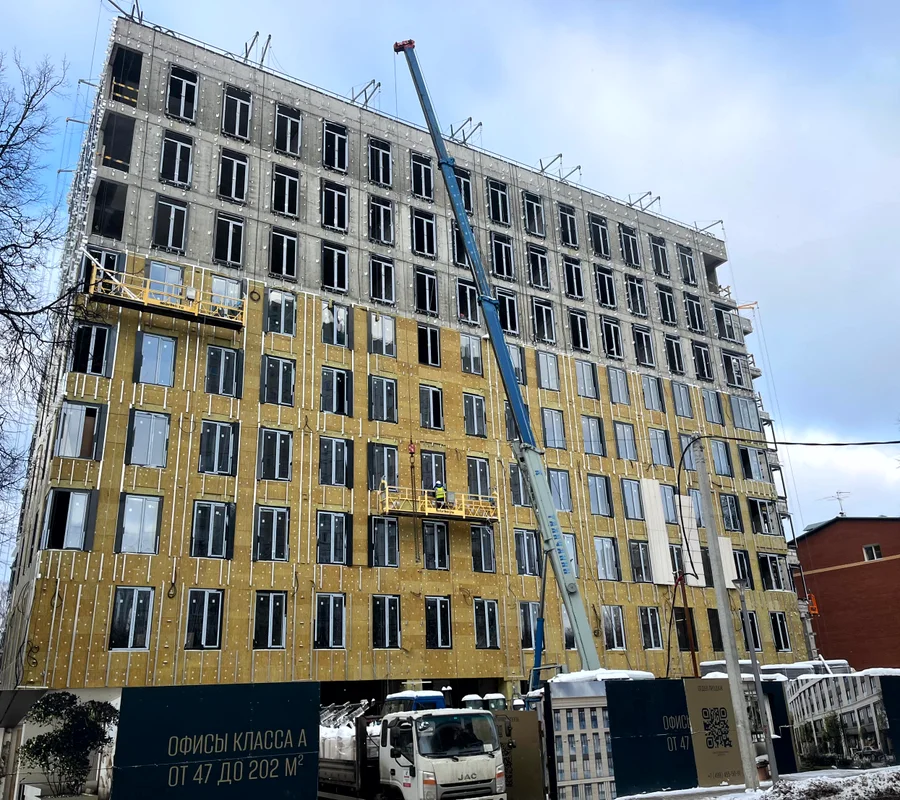

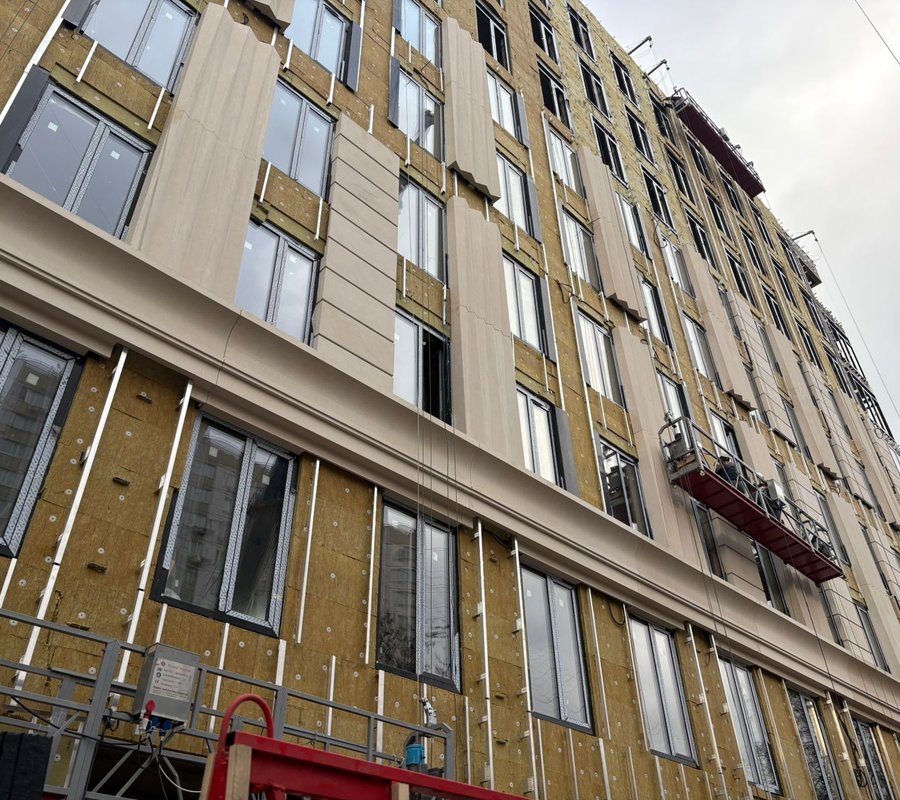

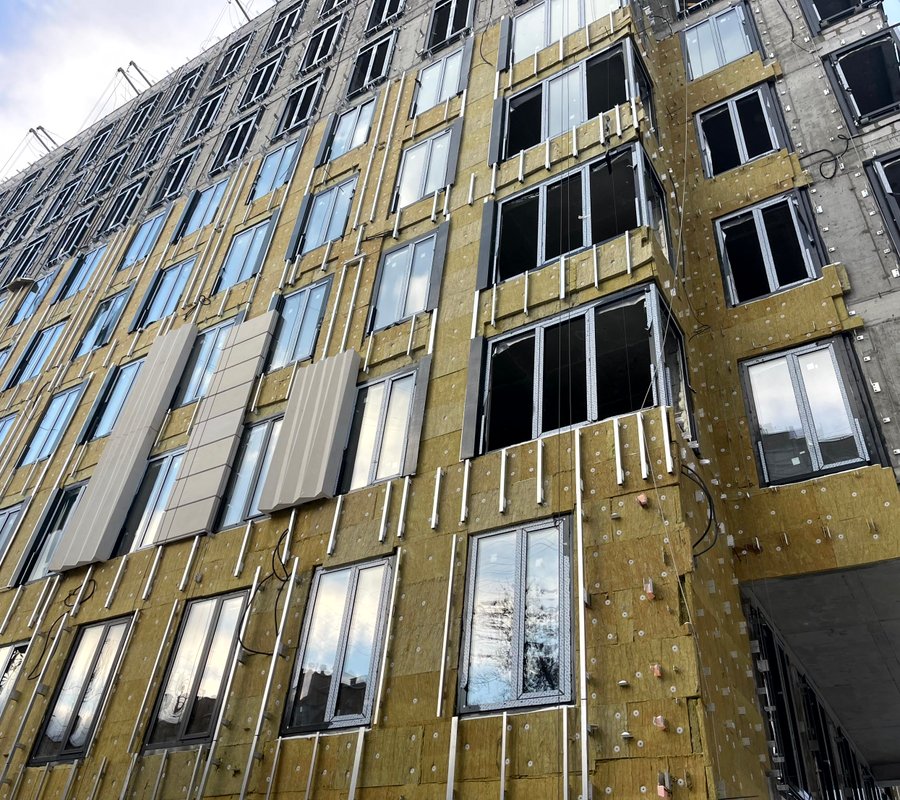

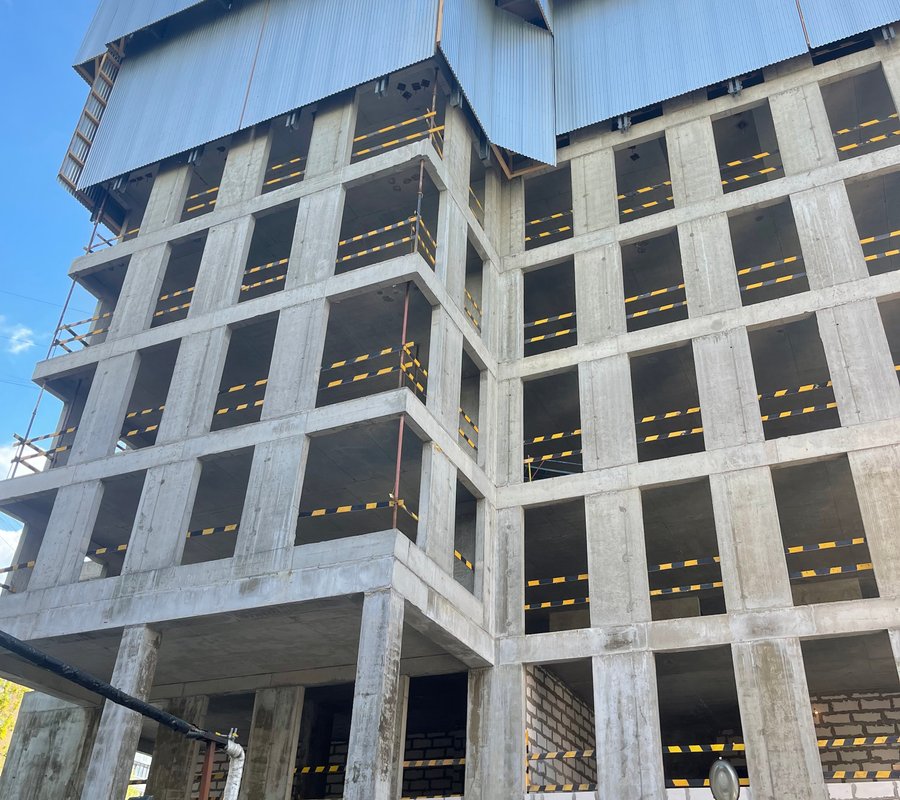

Ход строительства FILI RESIDENCE:

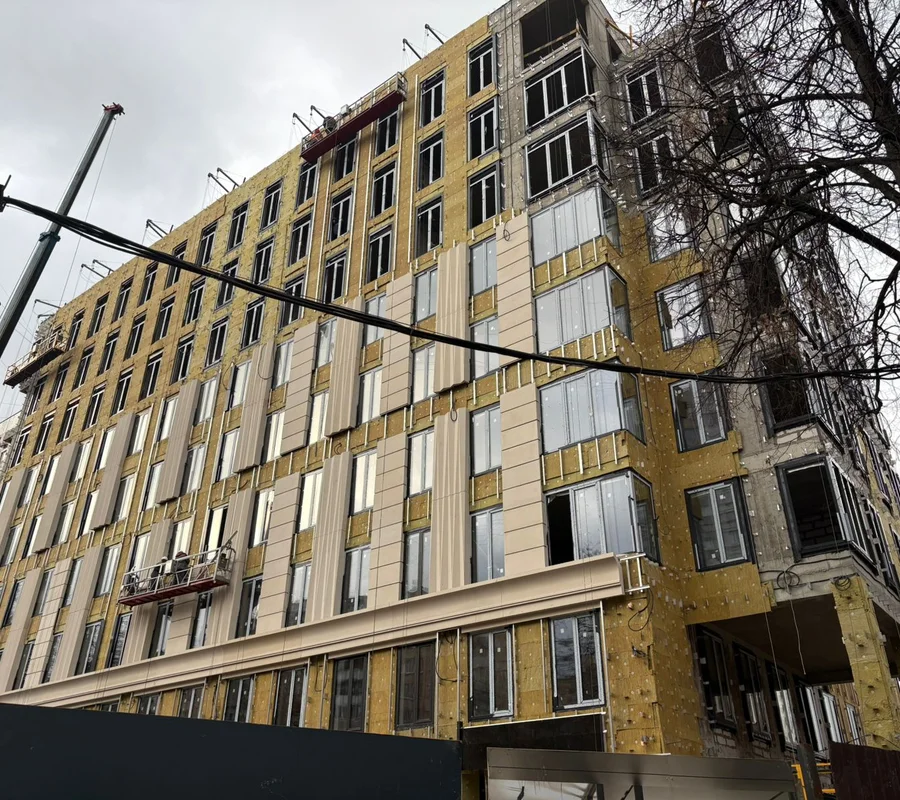

Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%

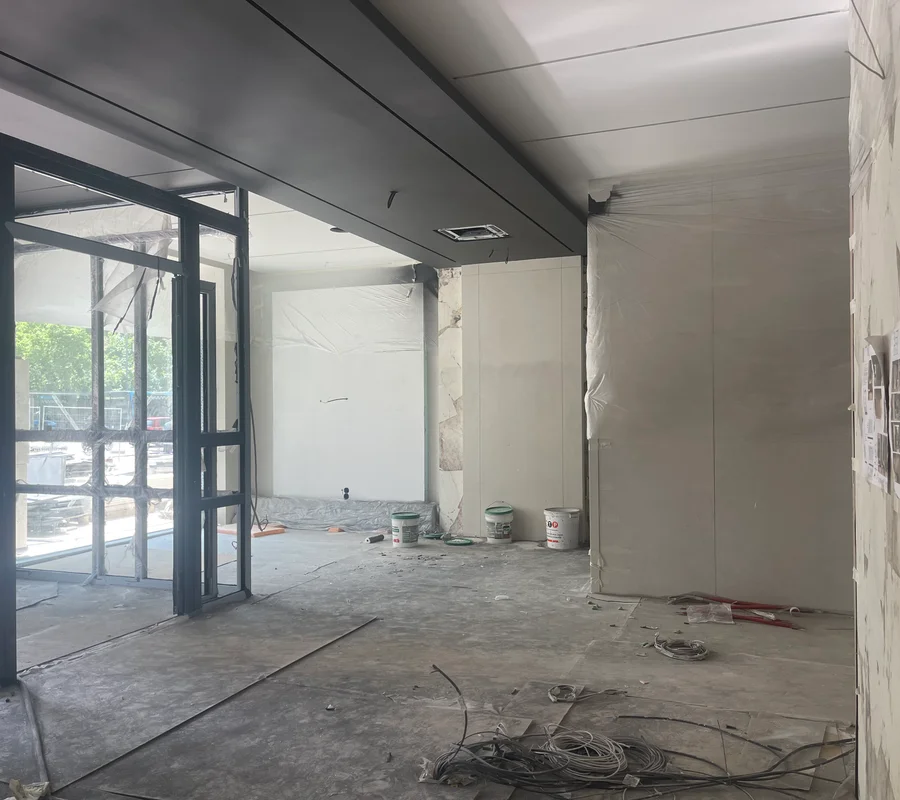

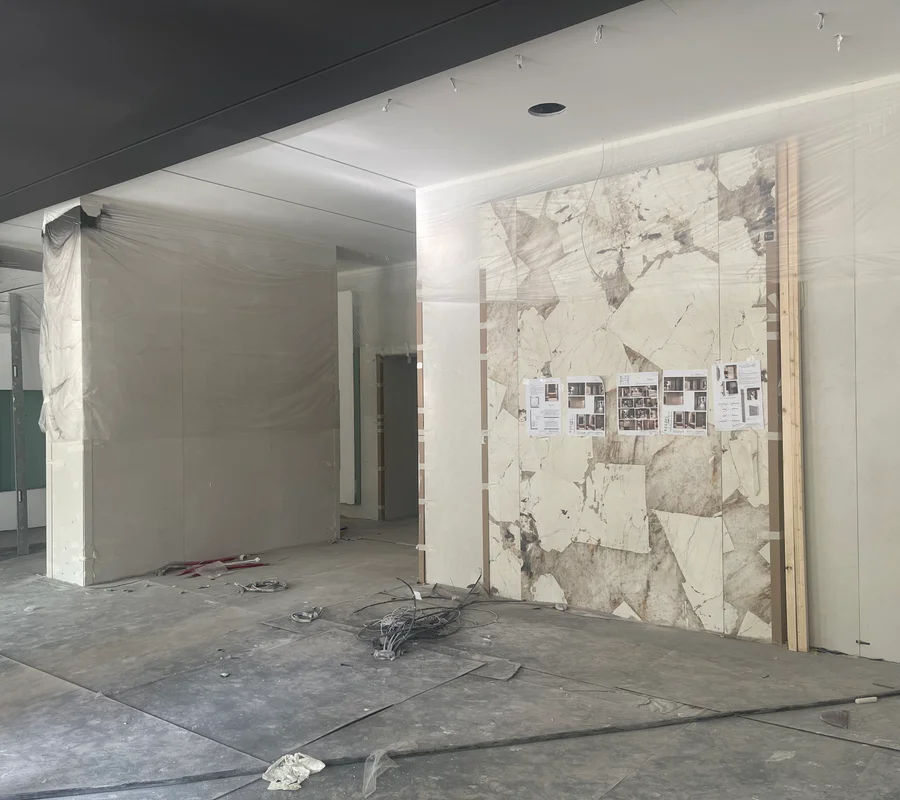

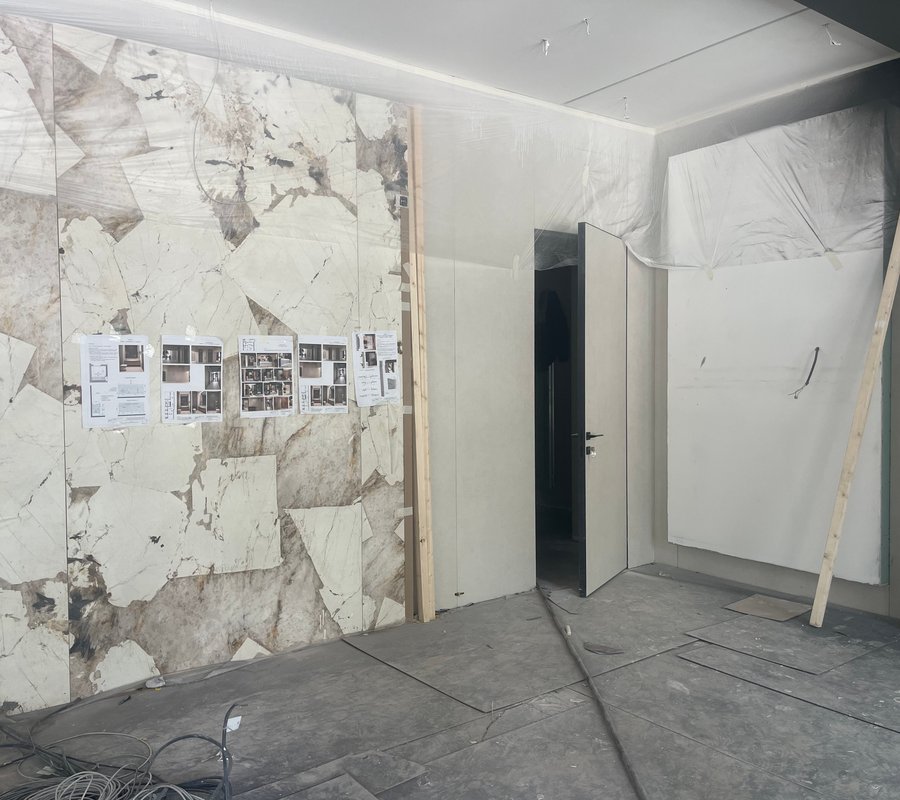

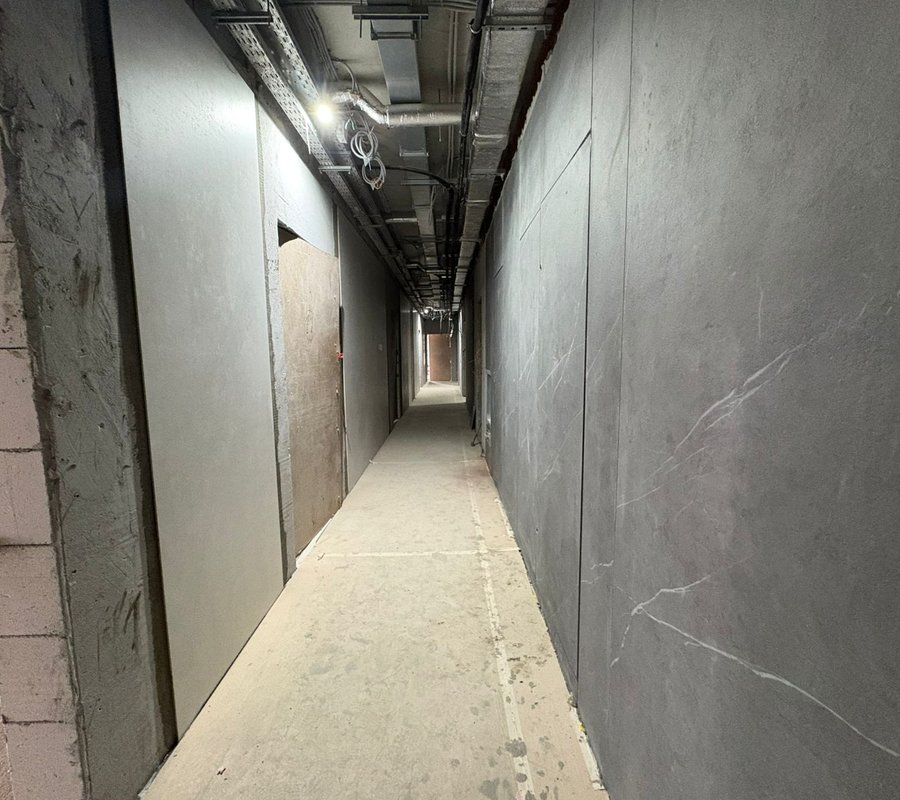

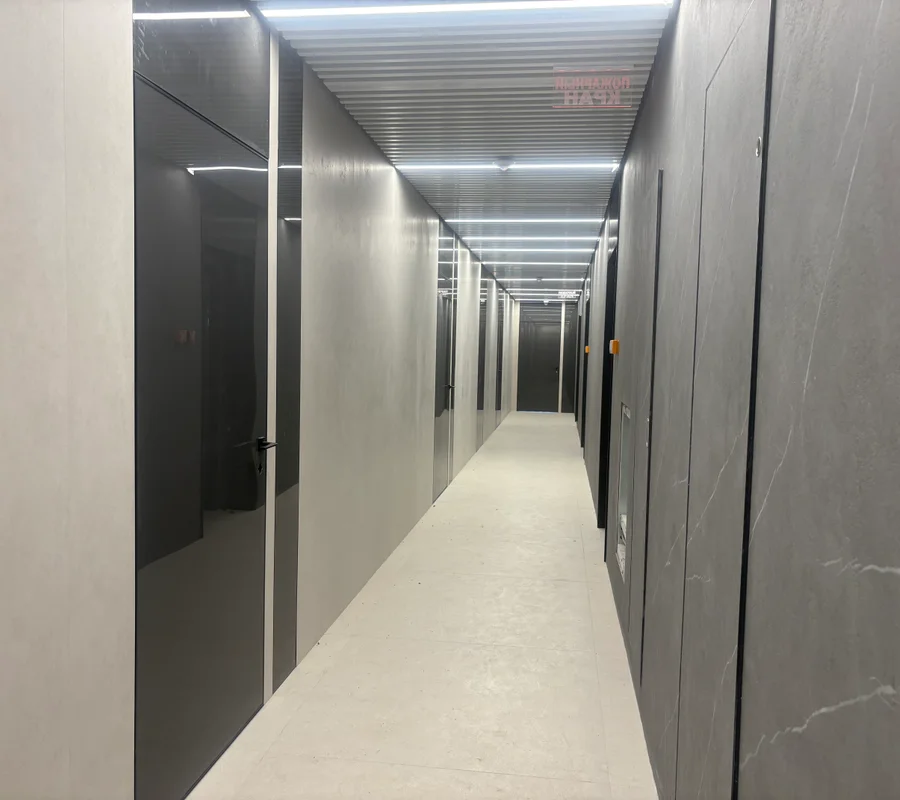

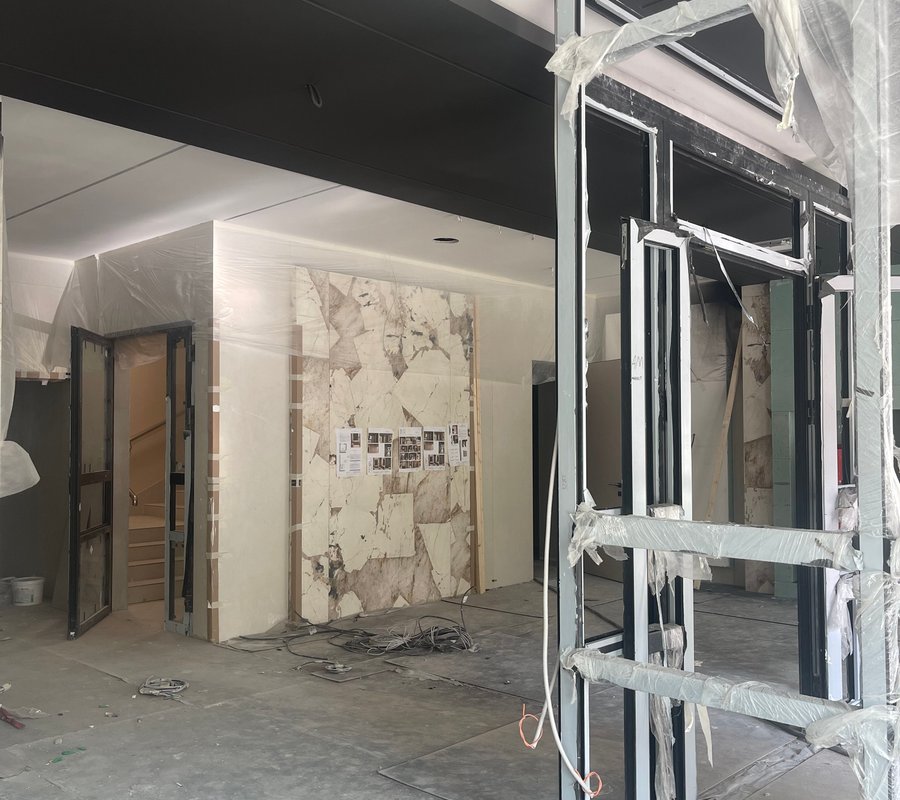

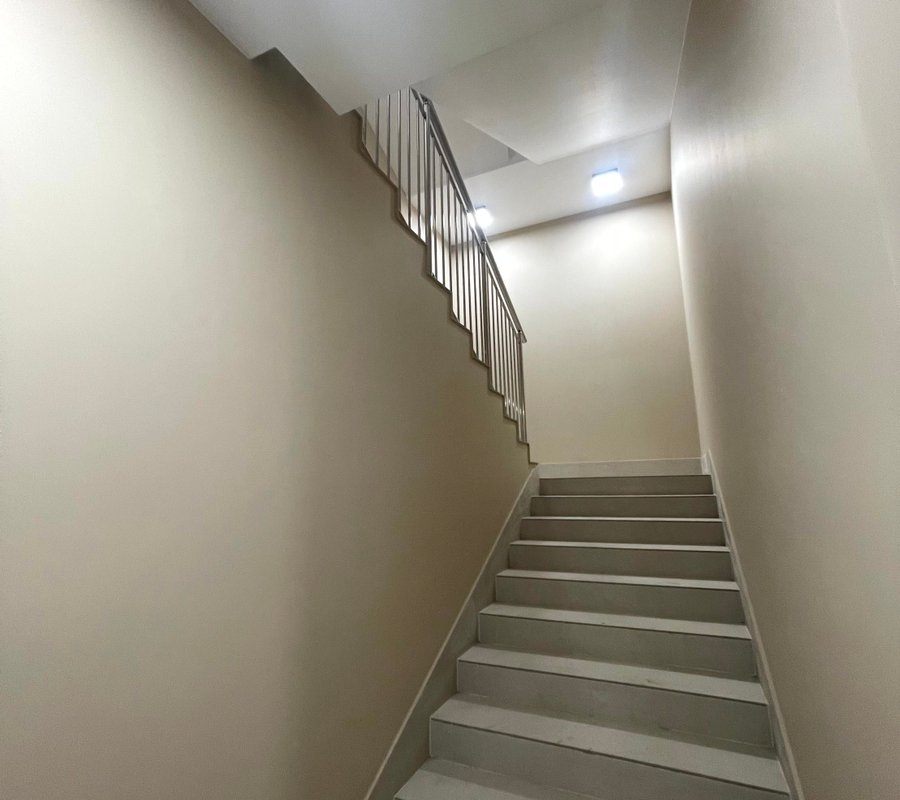

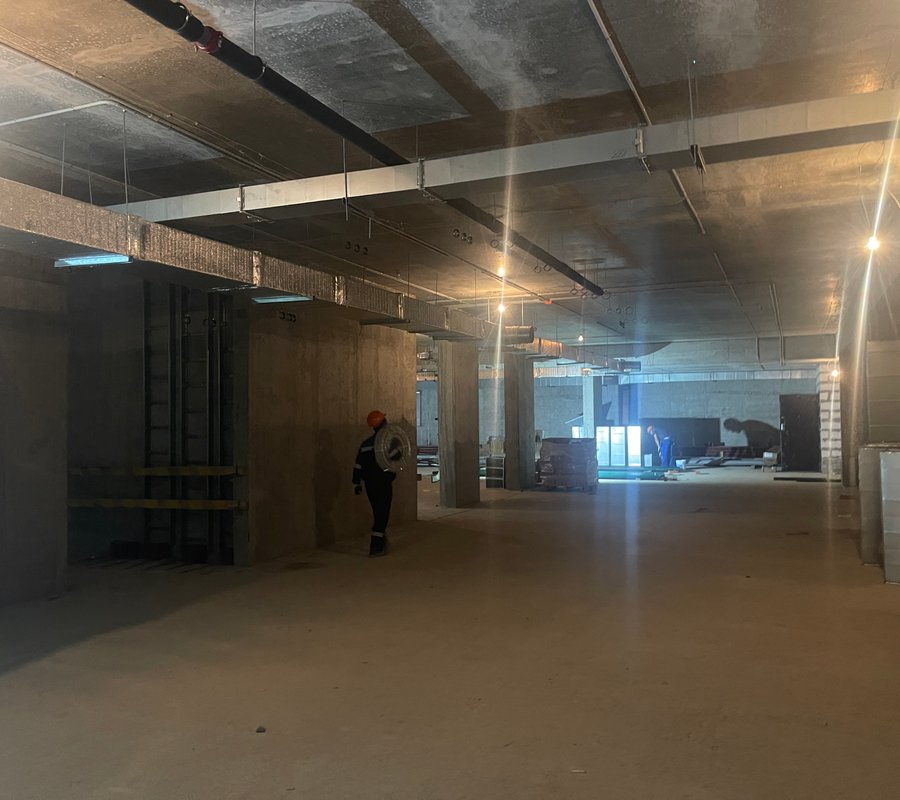

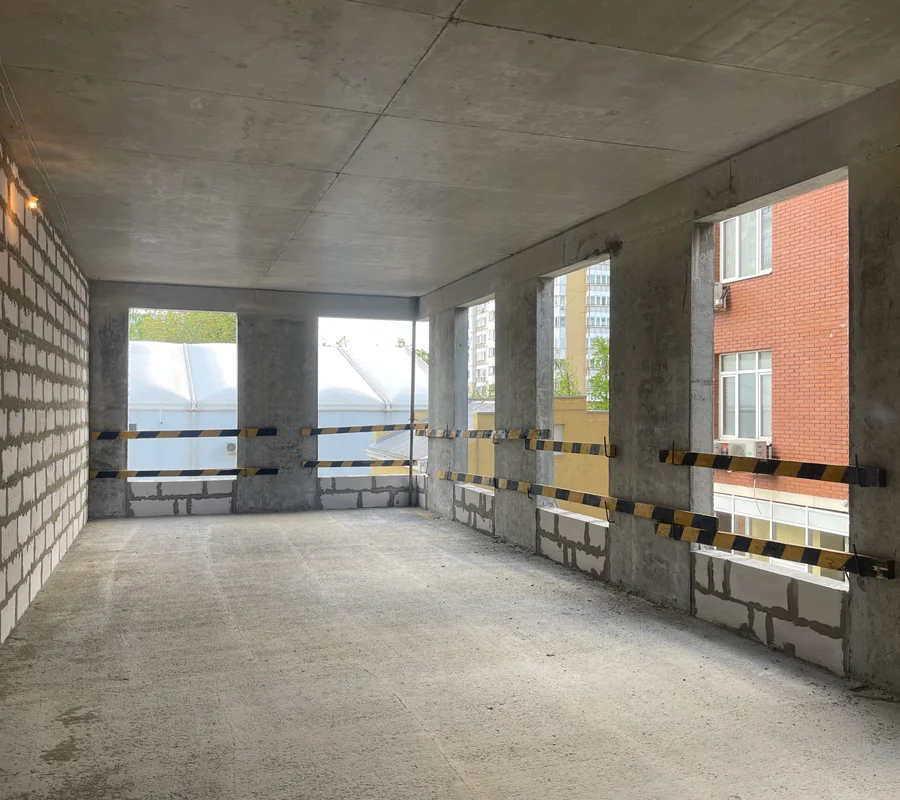

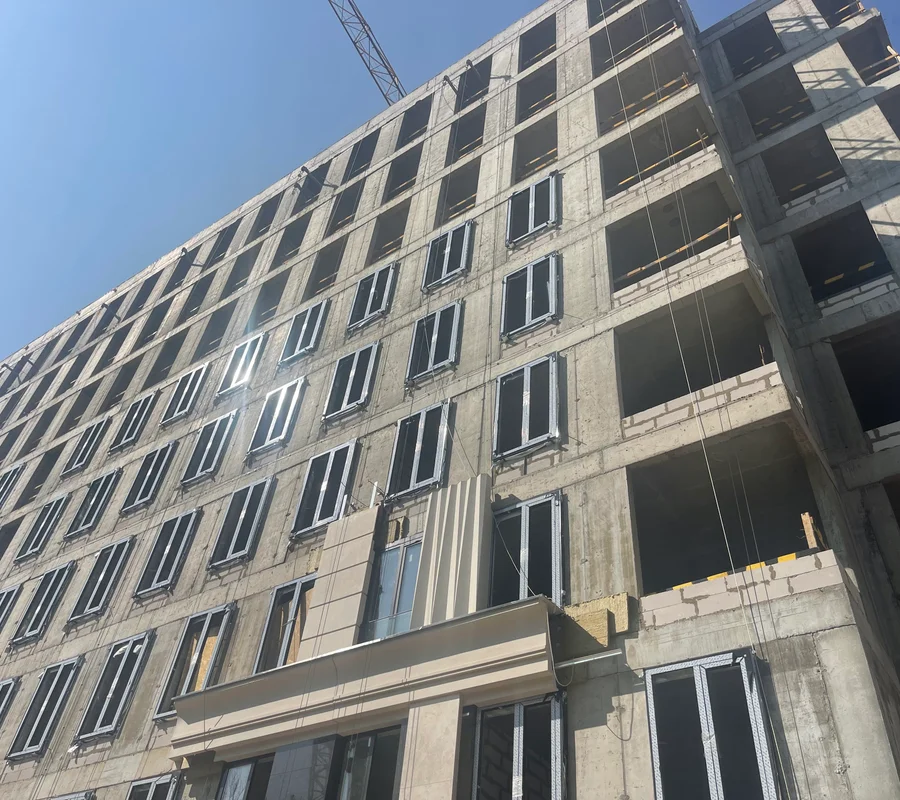

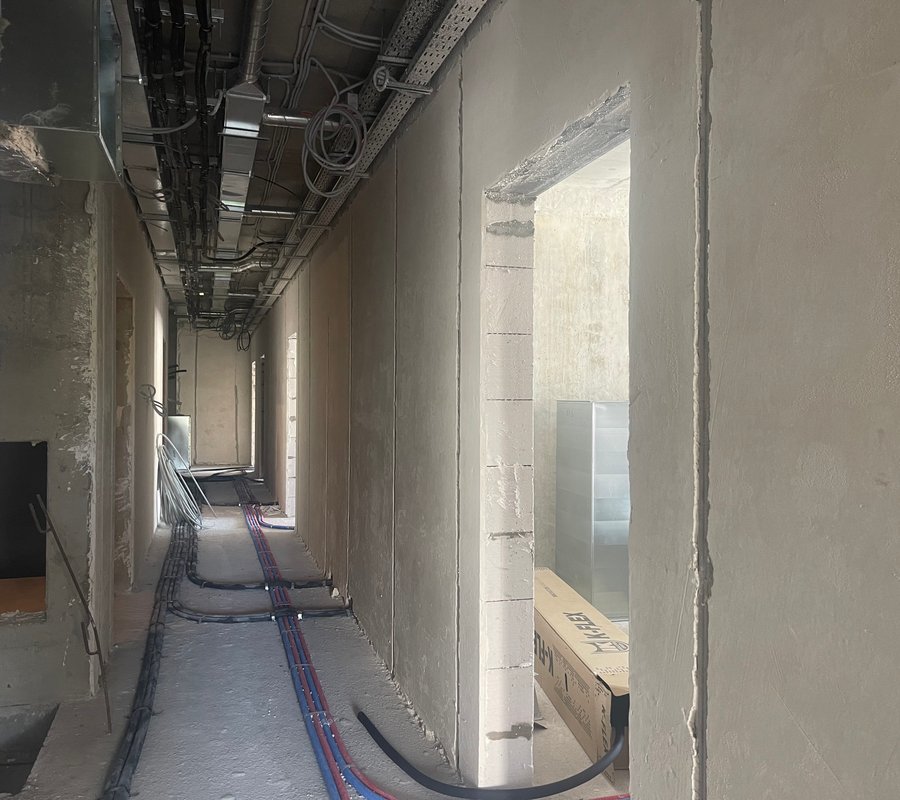

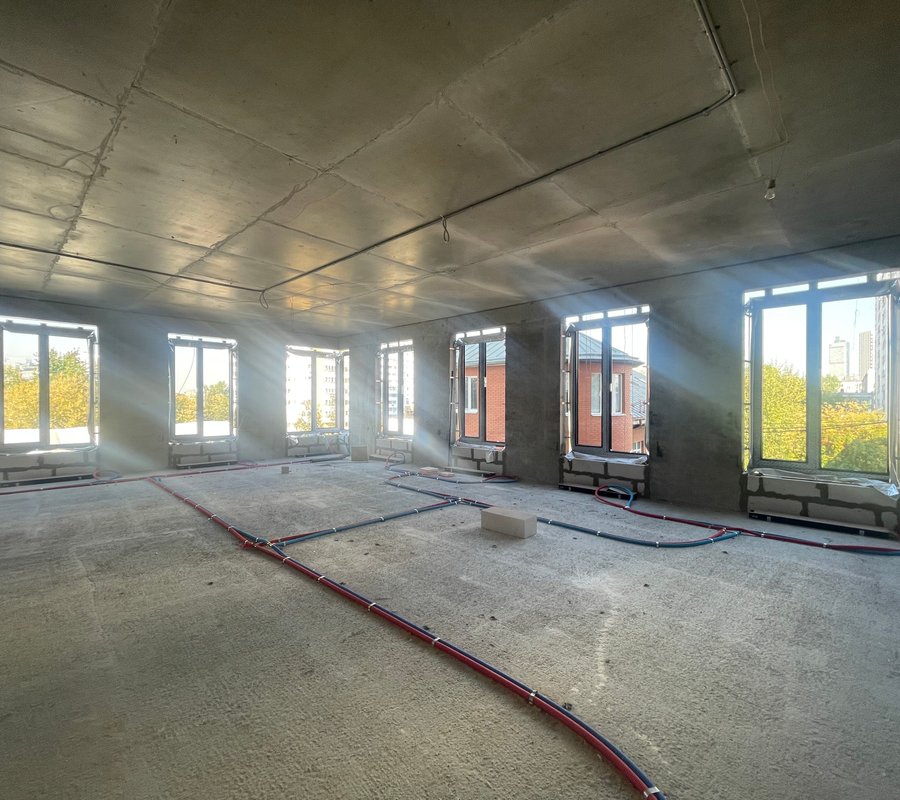

Производятся работы по финишной отделке МОП показательного этажа.

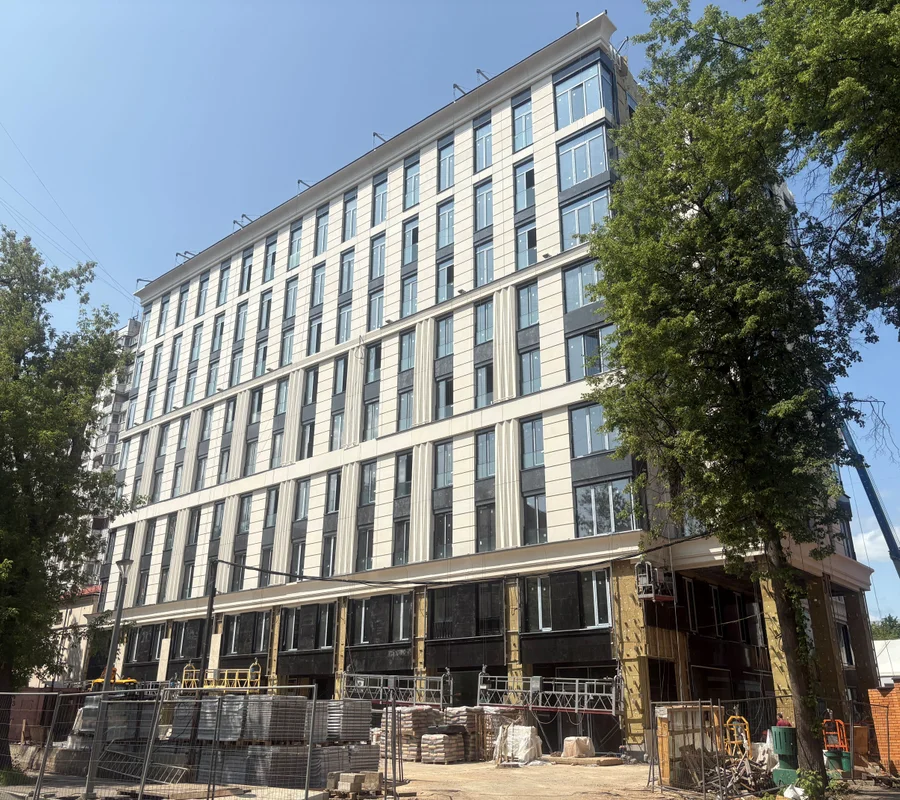

Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.
Ход строительства FILI RESIDENCE:
Кладка стен из газоблока - выполнение 95%
Монтаж оконного профиля - выполнение 50%
Монтаж системы вентиляции - выполнение 85%
Монтаж системы кондиционирования - выполнение 50%
Производятся работы по финишной отделке МОП показательного этажа.

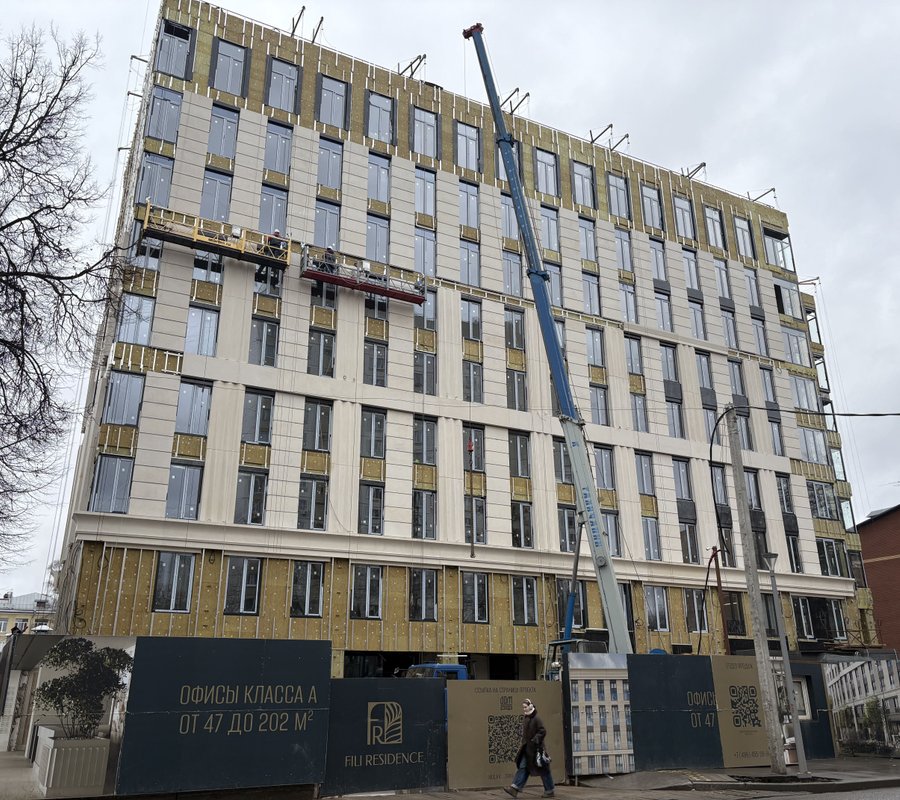

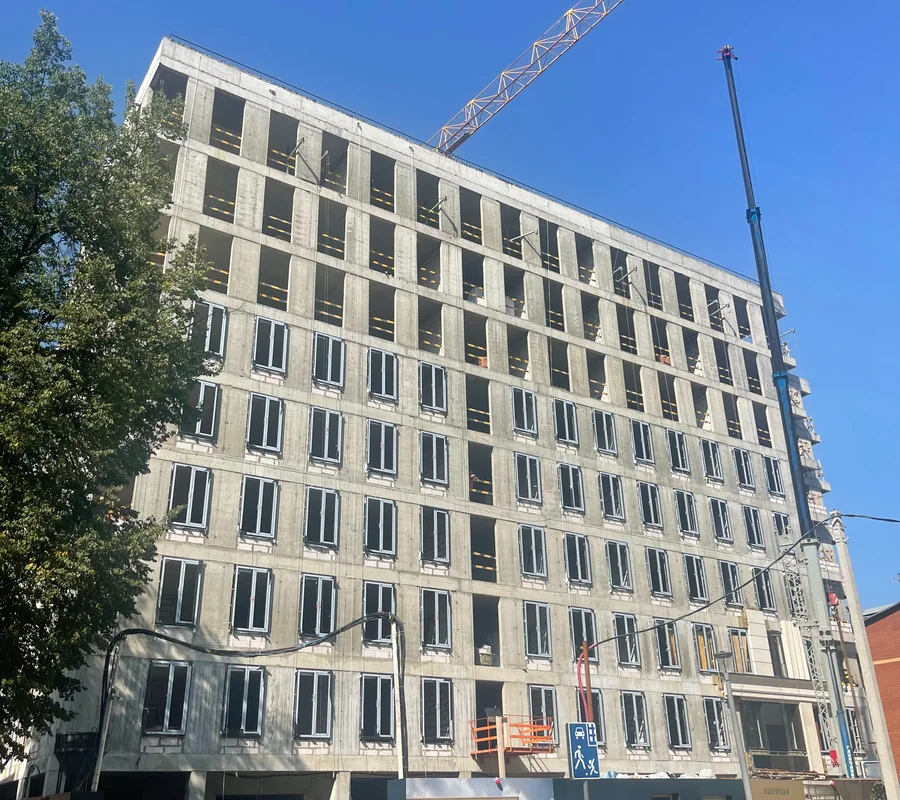

Ход строительства FILI RESIDENCE:

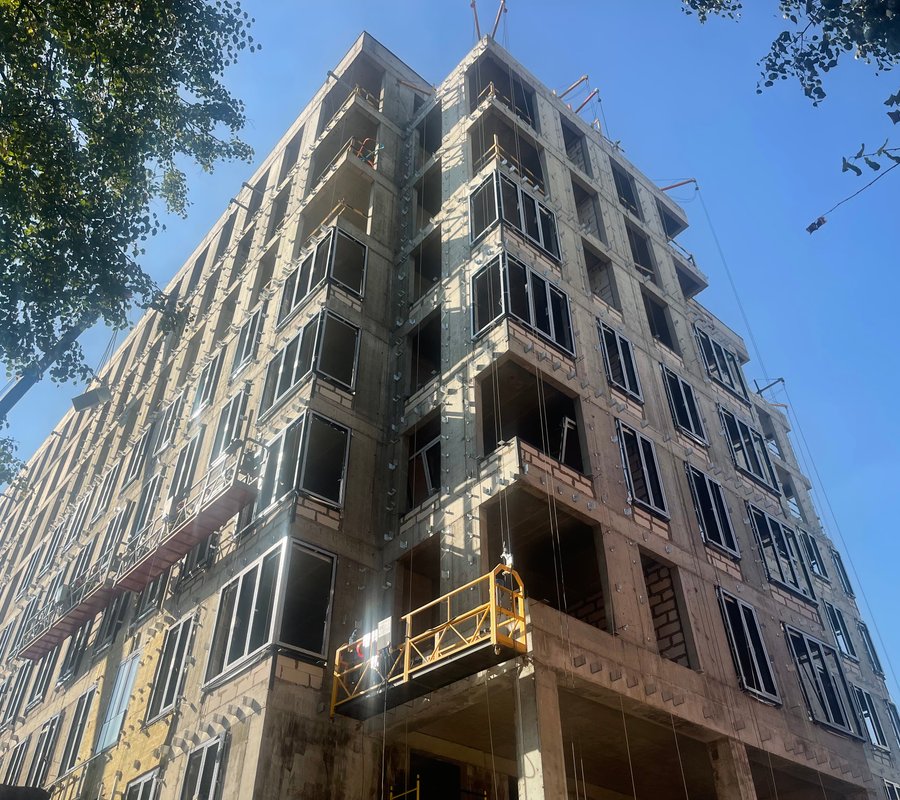

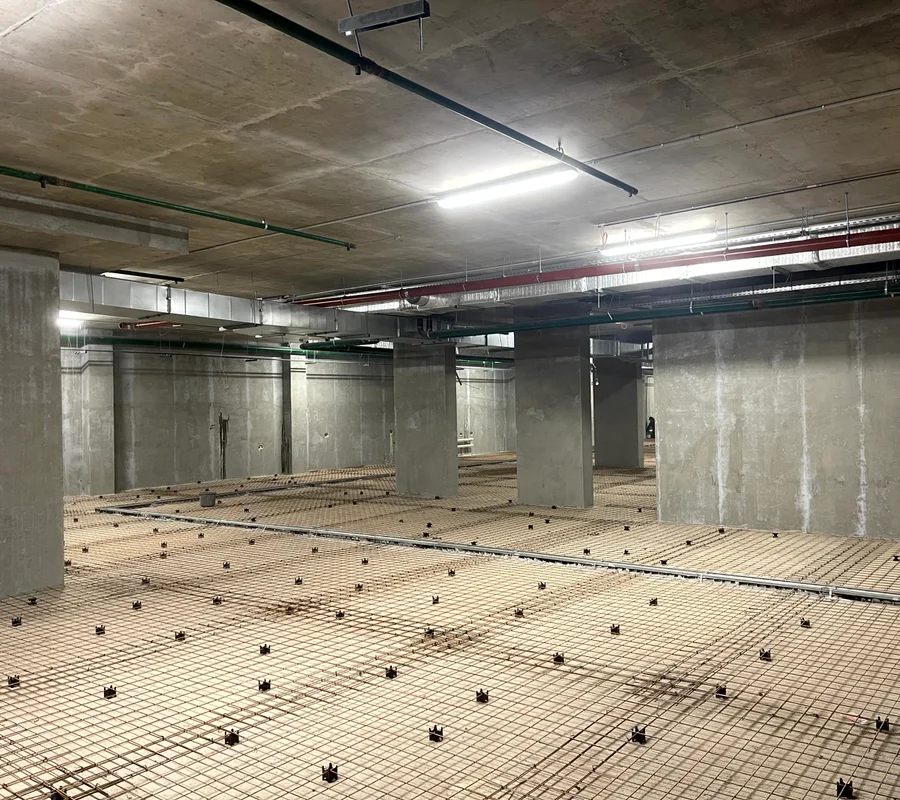

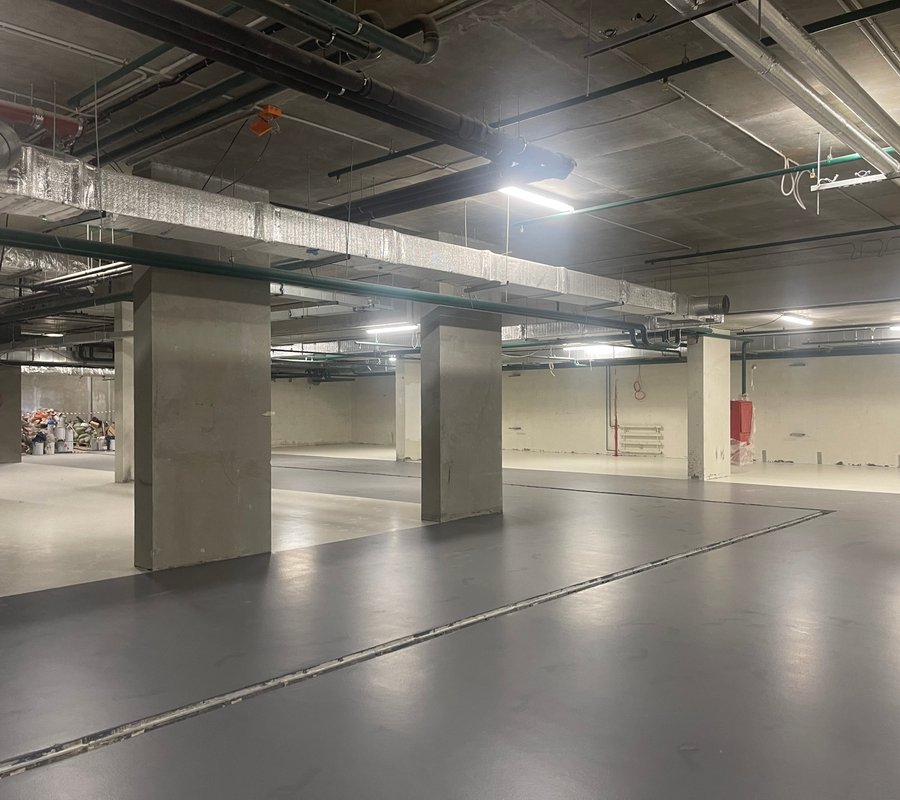

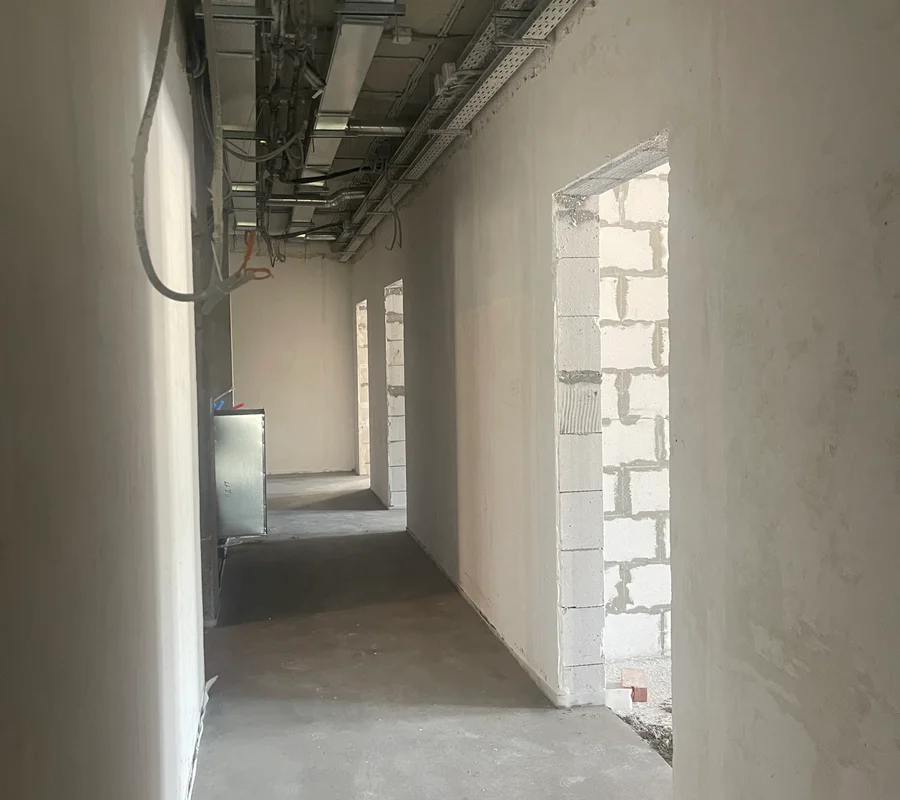

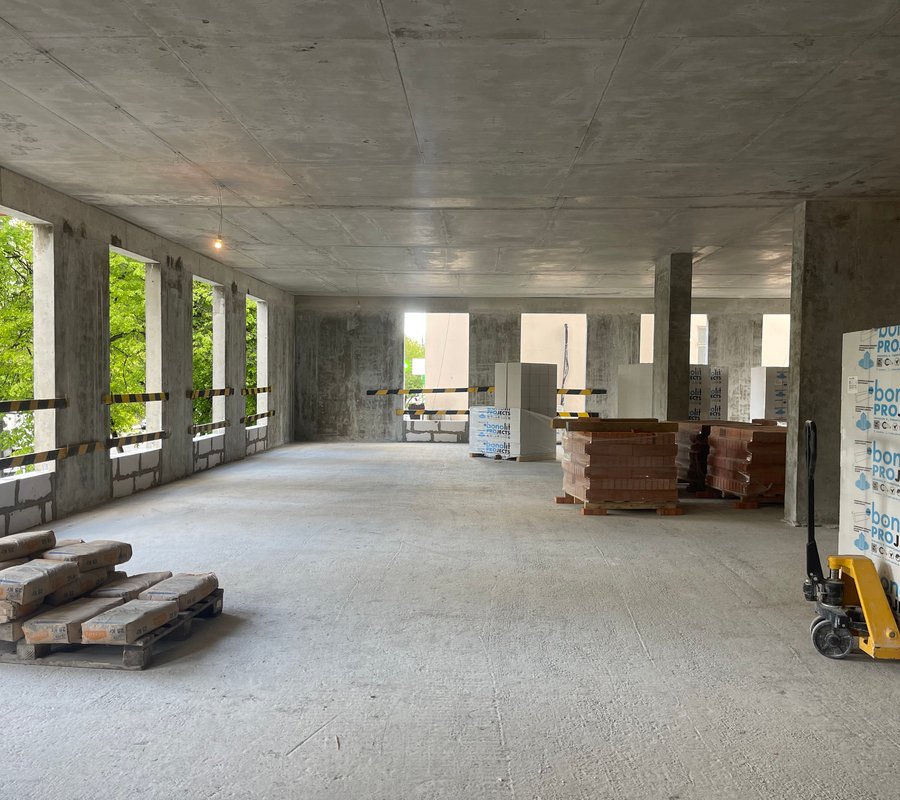

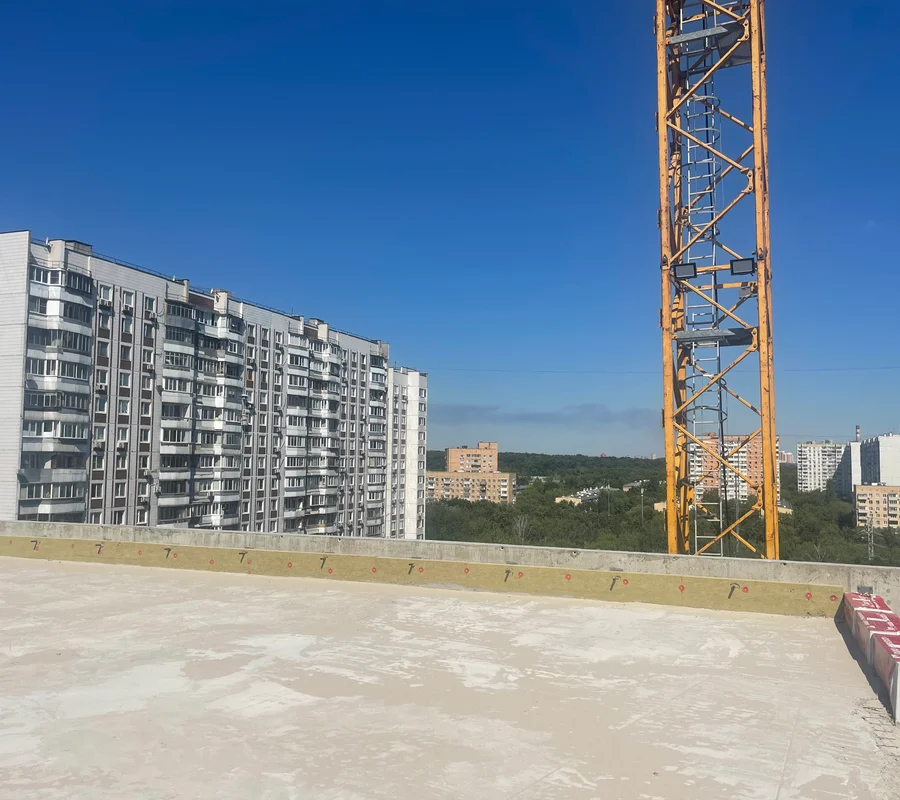

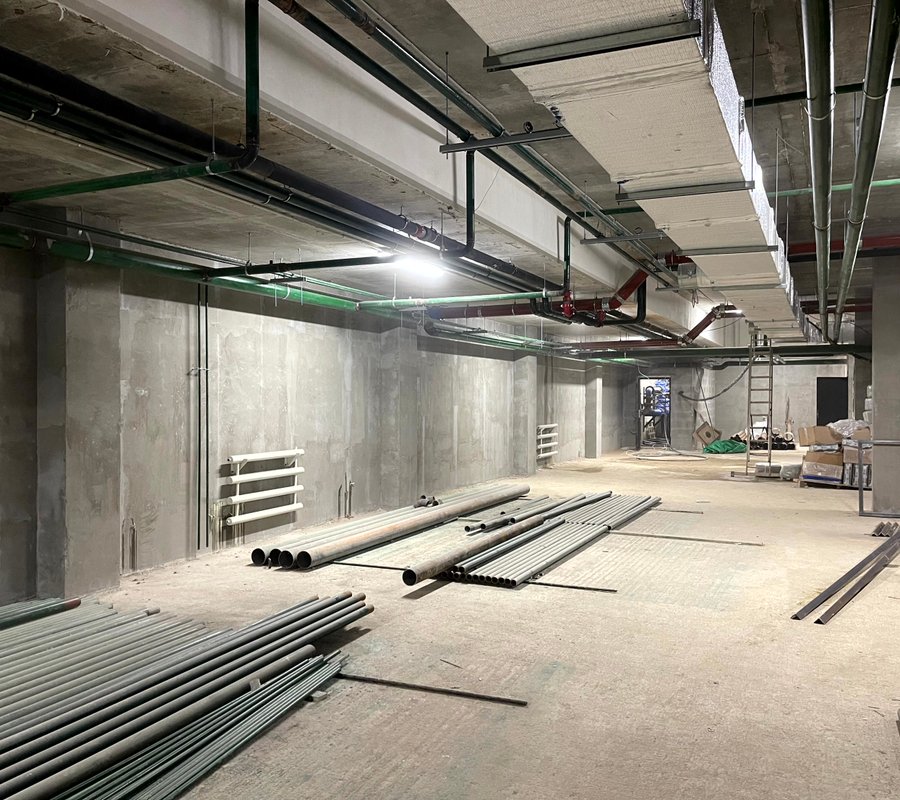

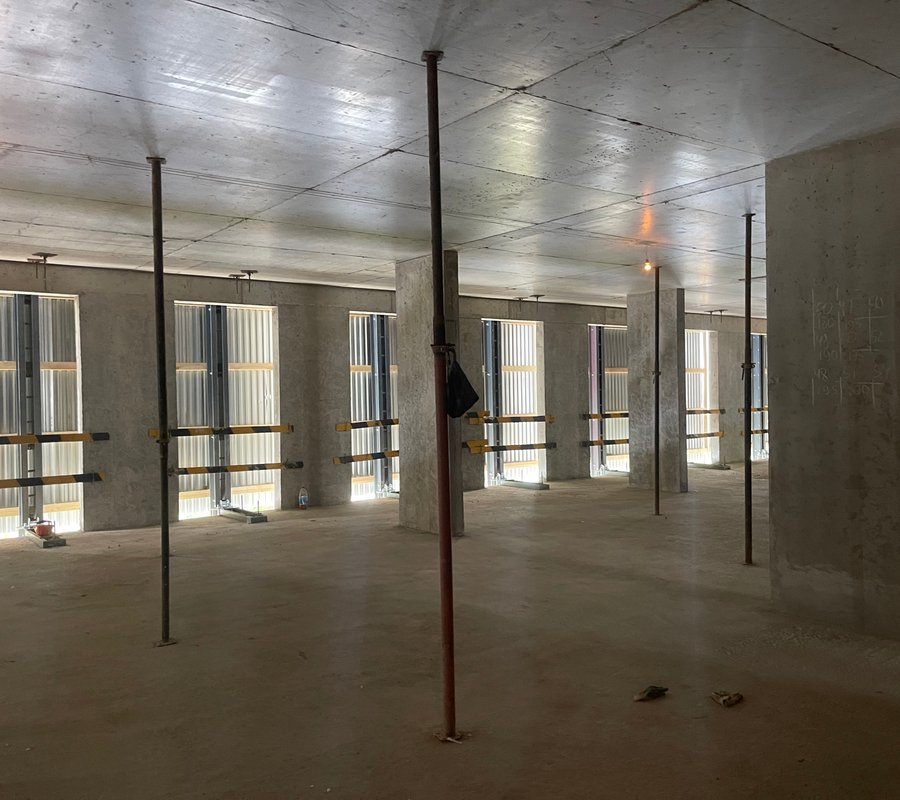

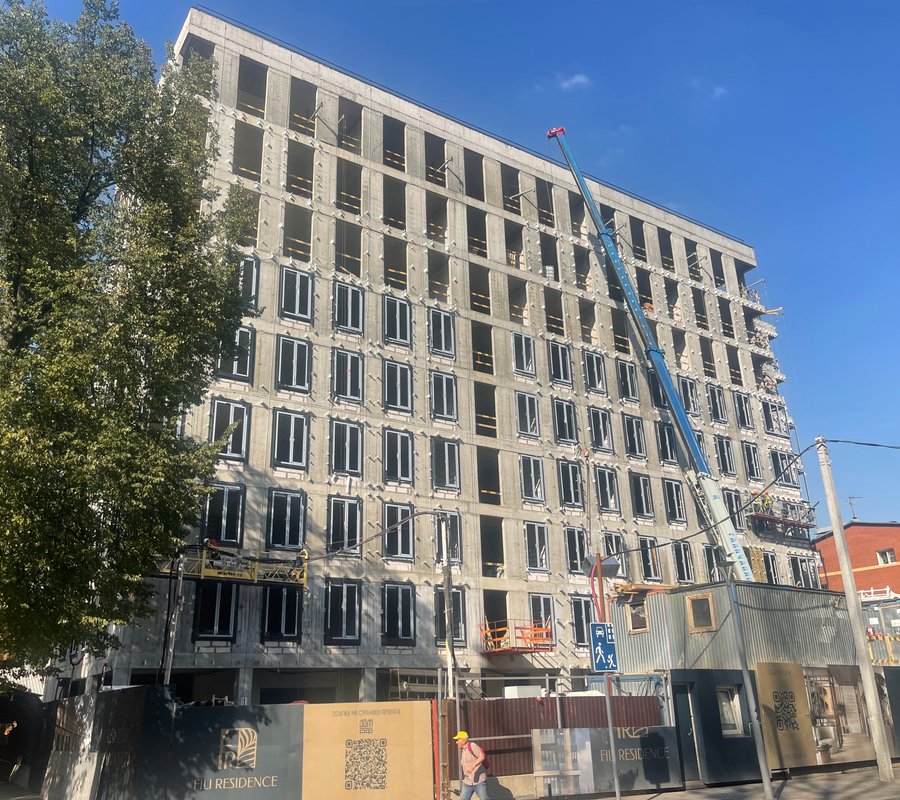

Монолитные работы - выполнение 100%

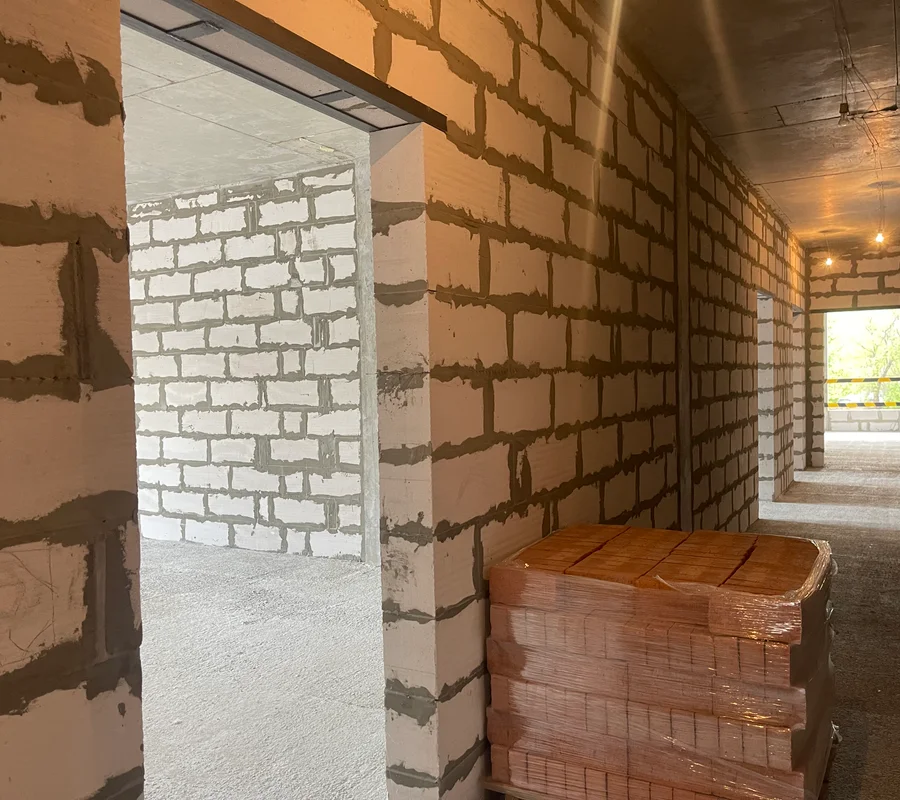

Кладка стен из газоблока - выполнение 75%

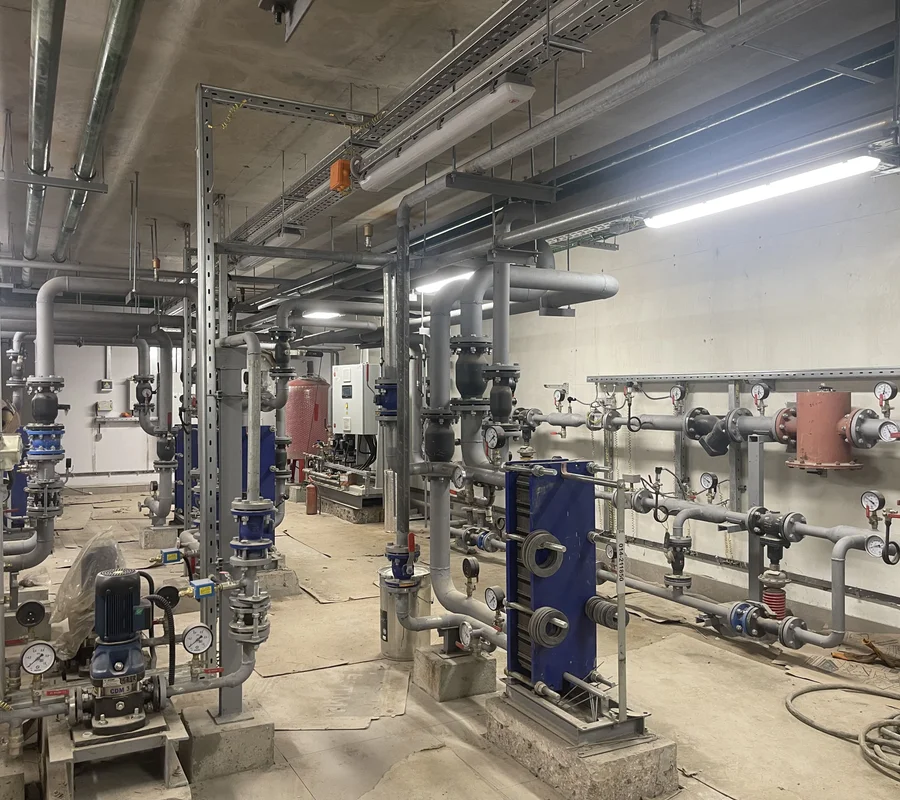

Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 100%
Кладка стен из газоблока - выполнение 75%
Устройство вентиляции - выполнение 50%

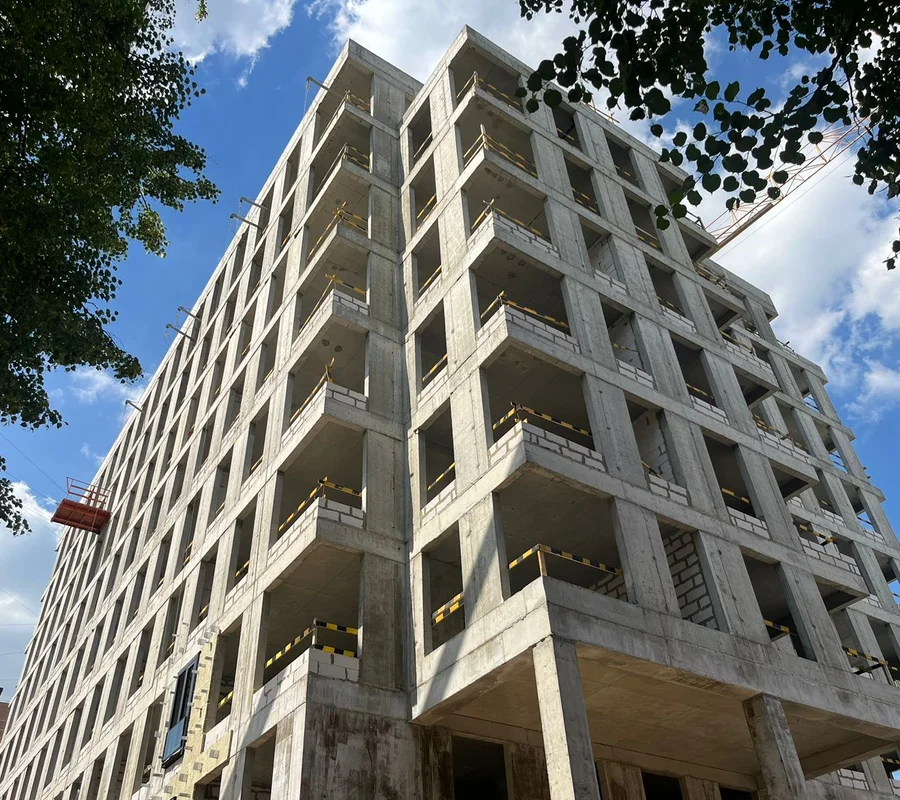

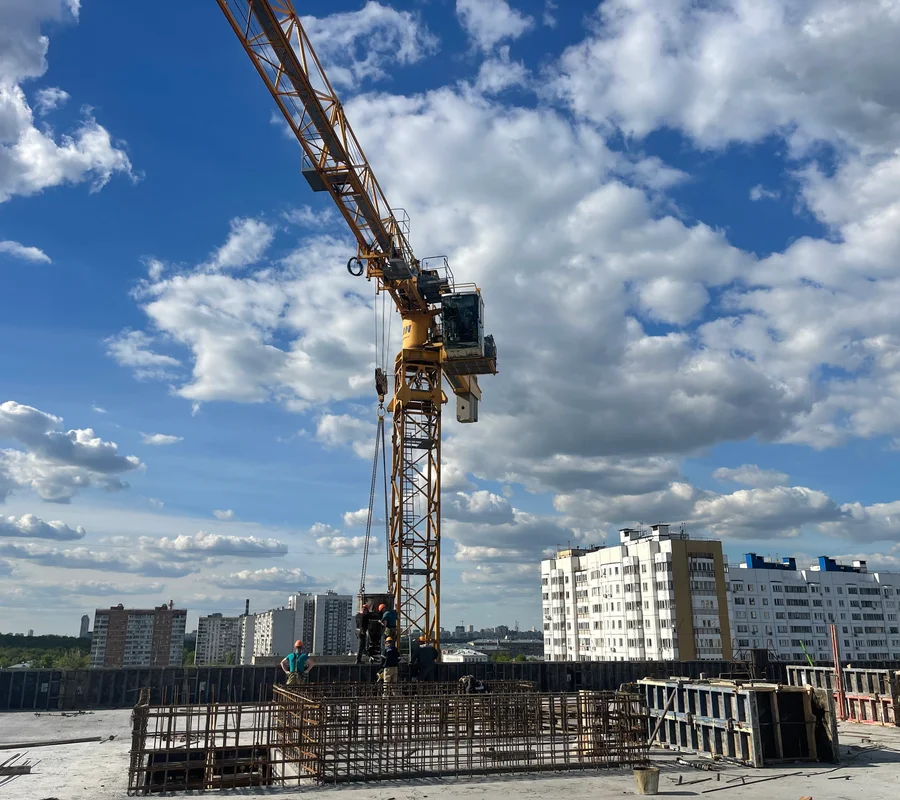

Ход строительства FILI RESIDENCE:

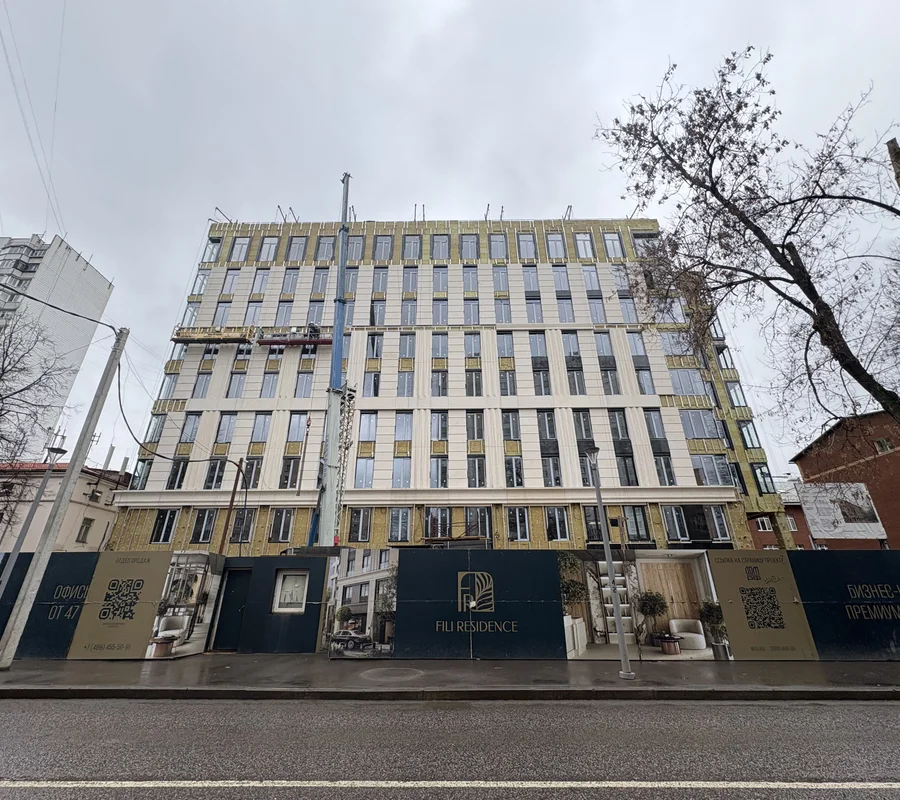

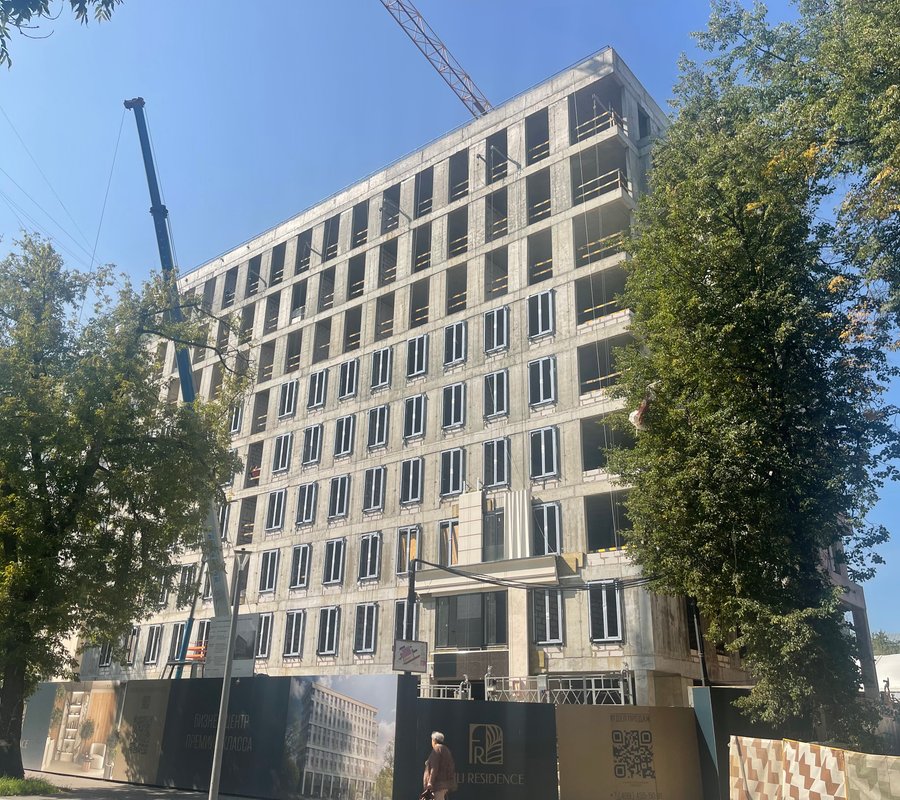

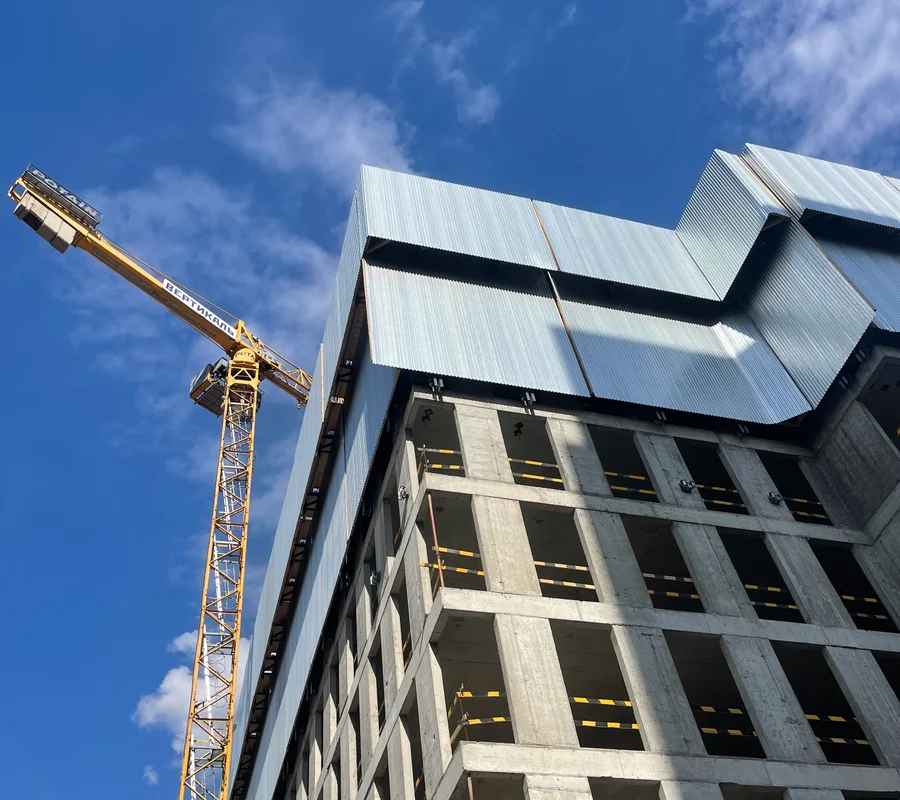

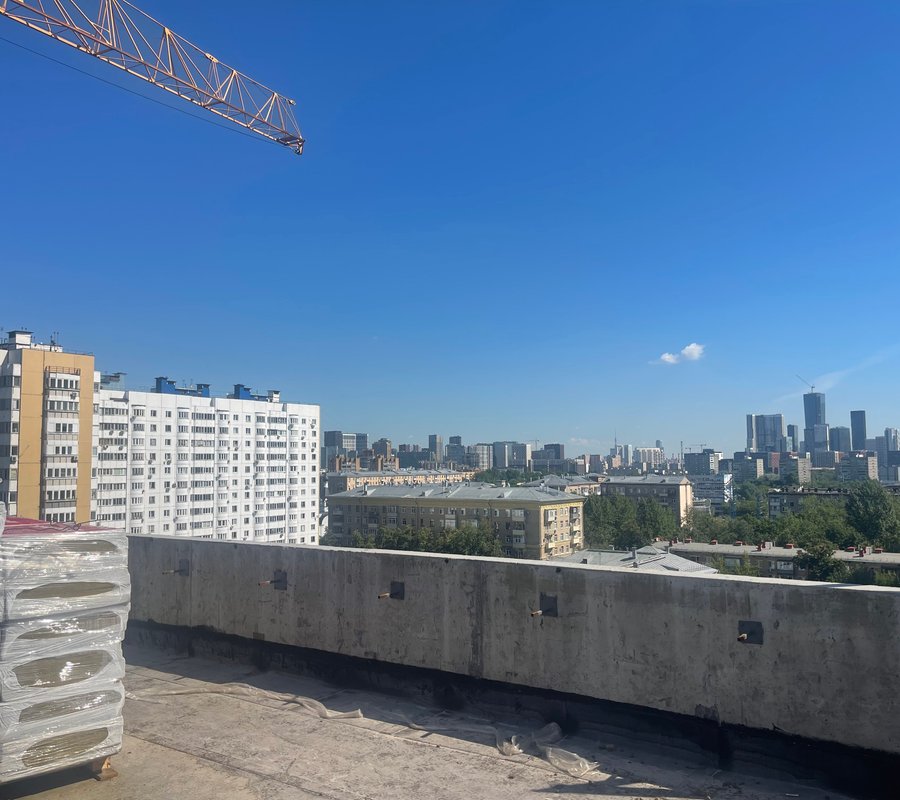

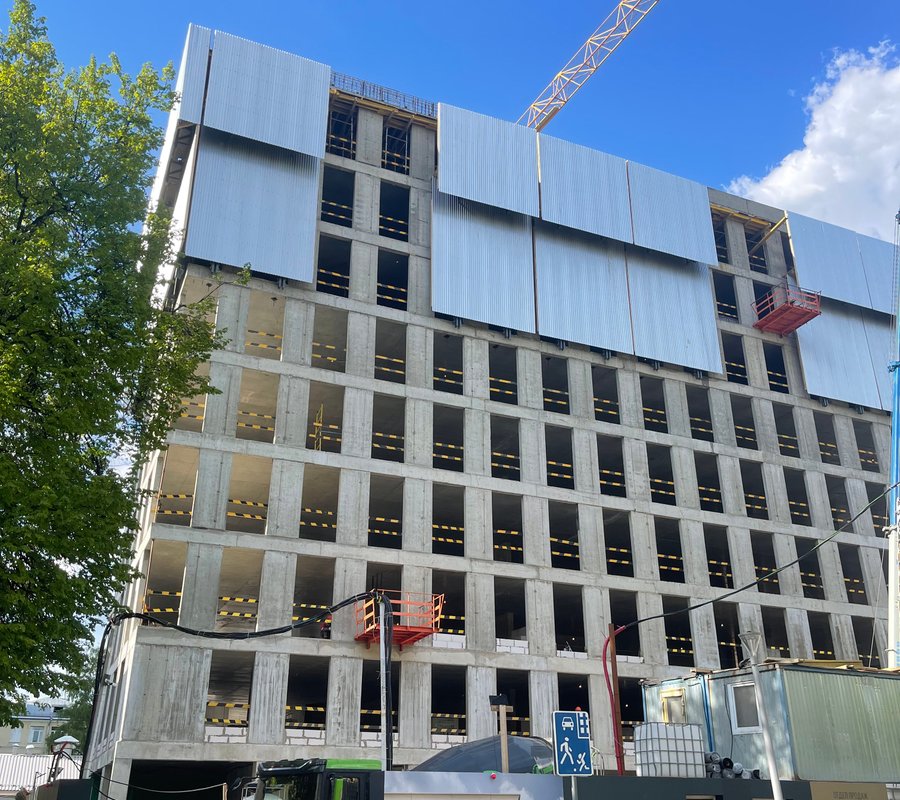

Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%

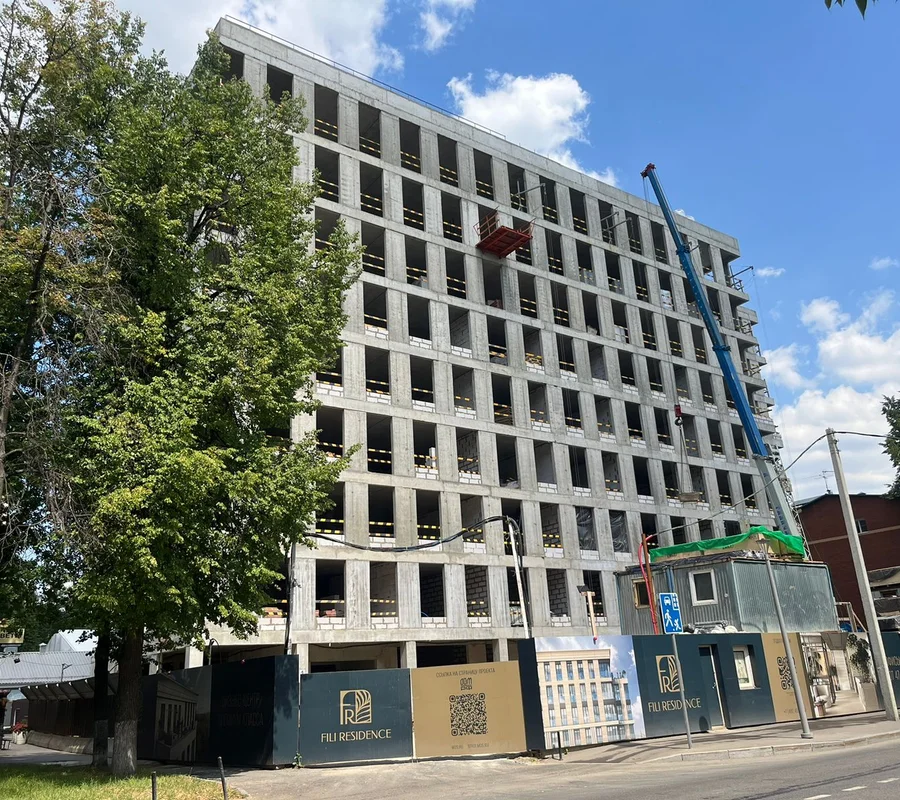

Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%

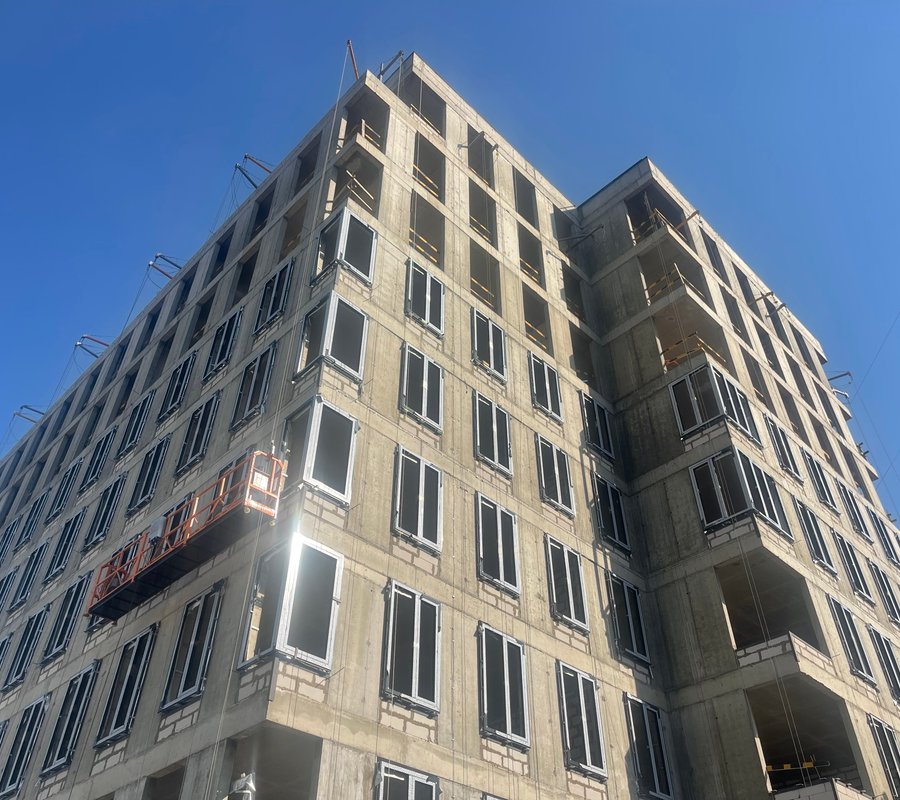

Ход строительства бизнес-центра FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
Ход строительства FILI RESIDENCE:
Монолитные работы - выполнение 98%
Кладка стен из газоблока - выполнение 30%
Устройство вентиляции - выполнение 15%
